Dujų įvedimas į nuosavą namą: išsamus vadovas

Dujų įvedimas į nuosavą sklypą - tai procesas, reikalaujantis ne tik finansinių investicijų, bet ir laiko. Iš pirmo žvilgsnio paprastas darbas yra pakankamai sudėtingas ir ilgas procesas. Į tai reikėtų atkreipti dėmesį ruošiantis įsirengti dujinį šildymą, geriausiai tai pradėti dar pavasarį ar vasaros pradžioje.

Šiame straipsnyje aptarsime visus etapus ir kainas, susijusias su dujų įvedimu į sklypą Lietuvoje, kad galėtumėte tinkamai pasiruošti ir planuoti šį procesą.

Propano bako montavimas namuose

Dujų įvedimo etapai

Dujų įvedimo procesą galima suskirstyti į kelis pagrindinius etapus:

  1. Paraiškos pateikimas ESO (Energijos skirstymo operatoriui): Tai atlieka dujų tiekimo kompanija. Trukmė ir kaina priklauso nuo vietovės, dujų infrastruktūros išvystymo ir pan.
  2. Projektavimo darbai: Individualiam namui turi būti daromi du projektai, lauko ir vidaus.
  3. Dujotiekio įrengimas sklype ir name: Dujų inžinerinius tinklus gali tiesti tik atestuotos bendrovės.
  4. Katilo pajungimas: Pagaliau priėjome pagrindinį etapą, katilo pajungimas.
  5. Dokumentų pateikimas dujų įvadą montavusiai kompanijai: Dujų įvadą montavusiai kompanijai reikia pateikti dūmtraukių ir vėdinimo sistemos patikros aktą, dūmtraukio įdėklo, dūmtraukio-ortakio įrengimo aktą, katilą sumontavusios bendrovės montavimo atitikties deklaraciją, dūmtraukio ir katilo sertifikatus.
  6. Katilo paleidimas: Katilo paleidimą gali atlikti tik gamintojo akredituoti atstovai. Paleidėjas patikrina ar tinkamai sumontuotas katilas, atlieka derinimą ir suteikia gaminiui gamintojo garantijas.

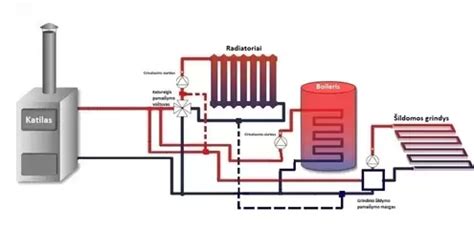

Dujinio katilo prijungimo schema

Dujų įvedimo kainos

Dujų įvedimo kaina priklauso nuo daugelio veiksnių, įskaitant atstumą iki ESO dujotiekio, reikalingų projektų skaičiaus, įrengimo darbų sudėtingumo ir pasirinkto dujinio katilo modelio.

ESO įmokos

Jeigu dujofikuojamas individualus namas, visų pirma reikia įsivertinti kokiu atstumu AB Energijos skirstymo operatorius, toliau ESO, dujotiekis. PVZ. ESO dujotiekis už 10 m nuo sklypo ribos. Visų pirma reikia pateikti paraišką dujų įsivedimui per ESO savitarną, sumokėti prijungimo įmoką, kuri apskaičiuojama pagal tuo metu galiojančius įkainius (Gamtinių dujų įvedimo paslauga - Paslaugos - ESO - Energijos skirstymo operatorius). Sumokėjus įmoką ESO dalies projektu ir darbais rūpinasi ESO. Užsakovas gauna projektavimo sąlygas ir organizuojasi dujotiekį sklype ir name.

Svarbu: Jeigu dujofikuojamas butas daugiabučiame name, kuriame jau yra iki namo atvestas ESO tinklas, ESO įmoka netaikoma. ESO užsakomos tik prisijungimo sąlygos, daromas projektas ir įrengiama tik vidaus dujotiekio sistema.

Projektavimo kainos

Individualiam namui turi būti daromi du projektai, lauko ir vidaus. Jeigu projektai įprastinės sudėties vienas dujotiekio įvadas iki namo ir vienas dujinis prietaisas name), projektų parengimo kaina - 300,00 - 350,00 Eur su PVM.

Dujotiekio įrengimo kainos

Jeigu sklype reikia įrengti iki 10 m lauko dujotiekio, darbų kaina 800,00-1000,00 Eur su PVM. Name pajungiant tik vieną dujinį prietaisą darbų kaina 450,00-550,00 Eur su PVM.

Dujinio katilo ir jo įrengimo kainos

Dujinis katilas priklauso nuo pasirinkto modelio ir norimos komplektacijos, gali svyruoti nuo 800,00 Eur iki 2000,00 Eur ar net daugiau. Papildomai reikia įsivertinti dujinio katilo prijungimą prie šildymo sistemos apie 500,00 Eur, katilo paleidimo derinimo darbus nuo 150,00 Eur, dūmtraukio/ortakio montavimą nuo 150,00 Eur.

Dujiniam katilui yra būtinas dūmtraukis. Dūmtraukiai gali būti horizontalūs per sieną arba vertikalūs kamino šachtoje (pristatomi). Medžiagų kaina svyruoja nuo 150 € iki 350 €. Pigiausias yra horizontalus dūmtraukis per sieną. Tačiau šiam dūmtraukiui yra tam tikri apribojimai, todėl ne visur galima jį įrengti. Montavimo darbų kaina svyruoja nuo 50 € iki 150 €. Montavimo trukmė apie pusė darbo dienos.

Katilo pajungimo kaina priklauso nuo karšto vandens ruošimo būdo. Katilo su momentiniu karšto vandens ruošimu pajungimas kainuoja apie 150 €. Katilo su tūriniu karšto vandens pašildytuvu pajungimo kaina yra apie 250 €. Dujinio katilo pajungimas užtrunka nuo vienos iki dviejų darbo dienų.

Dūmtraukio ir ventiliacijos patikros bei montavimo aktus pateikia atestuotas personalas montavęs dūmtraukius. Kaina apie 50 €. Katilo montavimo aktą pateikia katilą sumontavusi firma.

Bendra dujų įvedimo kaina

Vadinasi dujotiekio sistema kai ESO tinklas ne toliau kaip už 10 m, sklype įrengiama ne daugiau kaip 10 m dujotiekio, o name tik vienas dujinis prietaisas, kainuotų nuo 3650,60 Eur su PVM.

Kompensacijos

Paraiškos pildymo etape pateikus statybos leidimą arba statinio (nebaigto statinio) įregistravimo Nekilnojamojo turto registre išrašą, bus taikoma 50% (pažeidžiamiems vartotojams - 80%) kompensacija skirstomųjų tinklų įrengimui.

Elektros įvedimas: ką reikia žinoti

Planuojant statybas ar kitą veiklą sklype, vienas svarbiausių klausimų - elektros įvedimas. Šiame straipsnyje aptarsime, kas lemia elektros įvedimo kainą, kaip ją apskaičiuoti ir kokie galimi būdai sutaupyti.Elektros ir dujų skirstymo bendrovės „Energijos skirstymo operatorius“ (ESO) duomenimis, elektros įvedimas vidutiniškai atpigs beveik 15 proc., o sumažėjusią elektros įvedimo kainą pajus beveik 16 tūkst. klientų. Pagal šiuos įkainius už elektros įrenginių leistinosios naudoti galios įrengimą klientai mokės 14-33 proc. mažiau.

Elektros įvedimo kaina priklauso nuo:

  • Prašomos įrengti galios.
  • Atstumo nuo prijungimo vietos iki Jūsų objekto.
  • Vartotojo tipo (buitinis, nebuitinis).
  • Įvado techninio projekto rengėjo.

Prijungimo mokestis priklauso nuo esamo ar naujo atvado tipo, norimos leistinosios naudoti galios, atstumo nuo kliento sklypo iki artimiausio ESO elektros tinklo objekto.

Kaip sumažinti elektros įvedimo kainą?

Pats svarbiausias uždavinys vedant elektrą į nekilnojamojo turto objektą nustatyti jos dydžio poreikį, arba galią, kadangi nuo to priklauso, kaip gerai veiks visa elektros sistema ir kiek pinigų sutaupysite neviršydami galios poreikio.

Individualaus namo statybos etapai

Individualių namų statyba - tai vienas svarbiausių gyvenimo projektų. Nuosavas namas suteikia laisvę susikurti gyvenamąją erdvę pagal savo poreikius, tačiau statybos procesas reikalauja kruopštaus planavimo, žinių ir kantrybės.

Kad statybos vyktų sklandžiai, svarbu iš anksto susipažinti su pagrindiniais etapais, reglamentais ir pasitelkti patikimus specialistus. Lietuvoje individualių namų statyba pastaraisiais metais išlieka ypač populiari.

Sklypo pasirinkimas ir analizė

Svarbiausias žingsnis - teritorijų planavimo dokumentų patikrinimas. Tai galima padaryti savivaldybėje, per regia.lt arba pasikonsultavus su architektu. Jei viskas tinkama, pradedamas projekto rengimas.

Jei sklypą jau išsirinkote, metas pradėti planuoti sklypo paruošimo darbus:

  • Sklypo analizė.
  • Sklypo išvalymas ir paruošimas.
  • Pamatų įrengimas.
  • Komunikacijų paruošimas.
  • Privažiavimo kelias.

Projekto rengimas ir derinimas

Vienas iš pirmųjų žingsnių norint pasistatyti namą - surasti jums patinkančią architektų komandą, kuri suprastų jūsų norus ir poreikius. Paruošus projektinius pasiūlymus ir statytojui juos patvirtinus, prasideda svarbiausias namo projektavimo etapas - techninio darbo projekto paruošimas (TDP), kurį parengti užtrunka 3-4 mėnesius priklausomai nuo pastato sudėtingumo, specialistų užimtumo (šias projekto dalis rengia skirtingų sričių atstovai). Šiame etape pradedami detalizuoti architektūriniai ir techniniai sprendiniai, daromi grunto tyrimai.

Statybos etapai

Kai tiksliai nustatytas pamatų tipas, atliekami kasimo darbai, klojamasi armatūra, montuojamos klojinių sistemos ir betonuojama. Ypač svarbu šiame etape pasirūpinti inžinerinių tinklų įvadų įrengimu - elektros, vandens, kanalizacijos, jeigu planuojama jų trasa eis po pamatais. Reikia laukti, kol betonas tinkamai subręs, laikytis drėkinimo ir kietėjimo režimų, stebėti oro sąlygas.

Kai pamatai jau įrengti ir tinkamai subrendę, prasideda laikančiųjų konstrukcijų statyba. Priklausomai nuo pasirinktos technologijos, sienos gali būti mūrijamos iš blokelių (keraminių, dujų silikato, betono), formuojamos iš medienos ar surenkamos iš gelžbetonio plokščių. Kartu su sienų statyba formuojamos angų sąramos, jei numatyti langai ar durys. Jei pastatas yra dviejų aukštų ar su mansarda, šiame etape jau galima pradėti formuoti laiptinę, nors tikroji apdaila bus atliekama vėliau.

Kai pagrindinės laikančiosios konstrukcijos jau sumontuotos, pereinama prie stogo ir angų įrengimo - tai etapas, kuriame namas tampa „sausas“. Stogo montavimas prasideda nuo santvarų arba gegnių montavimo, kurios suformuoja pagrindinę stogo formą. Po gegnių klojamas stogo paklotas - dažnai tai OSB plokštės arba speciali danga, ant kurios dedama hidroizoliacija (plėvelė, difuzinė membrana).

Kai stogas jau dengtas, galima pradėti montuoti langus ir išorines duris. Tai labai svarbus etapas, nes būtent nuo langų priklauso tiek šviesos kiekis patalpose, tiek šilumos izoliacija ir garso izoliacija. Langų montavimui būtina naudoti sandarinimo putas, hidroizoliacines juostas, difuzines plėveles, o pačias angas būtina tiksliai paruošti - turi būti teisingas nuolydis, lygus paviršius, tvirtos sąramos. Šiame etape statinys jau įgyja būstui artimą pavidalą - jis apsaugotas nuo išorės poveikio, galima pradėti vidaus inžinerinius darbus, o jei reikia - net trumpam jį užrakinti.

Vidaus apdaila ir inžinerinės sistemos

Šis statybų tarpsnis yra itin svarbus, nes nuo jo priklauso būsimo gyvenimo komfortas ir namo energetinis efektyvumas.

Kai inžinerinės sistemos jau sumontuotos ir ištestuotos, prasideda vidaus apdaila. Pradžioje atliekami tinkavimo ir glaistymo darbai, kurie išlygina paviršius. Nuo to priklauso ne tik estetinė išvaizda, bet ir tai, kaip laikysis dažai ar tapetai. Lubos gali būti formuojamos iš gipso kartono, paliekamos tinkuotos arba montuojamos įtempiamos.

Kitas svarbus žingsnis - grindų dangos. Jei buvo įrengtas grindinis šildymas, būtina laikytis technologinių pertraukų, kol grindų betonas visiškai subręs. Vėliau montuojamos pasirinktos dangos: plytelės, parketlentės, vinilinė danga, laminatas ar kiliminė danga.

Lygiagrečiai atliekami sanitariniai montavimo darbai - jungiami klozetai, praustuvai, dušai, vonios, skalbyklės, boileriai. Taip pat montuojami virtuvės baldai, įrengiama buitinė technika ir santechniniai mazgai.

Sienos dažomos ar dengiamos tapetais, montuojami vidaus durys, grindjuostės, apvadai. Sumontuojami šviestuvai, kištukiniai lizdai, jungikliai.

Dokumentacijos sutvarkymas ir namo pridavimas

Kai visi darbai jau atlikti, o namas atrodo ir veikia taip, kaip numatyta projekte, atėjo laikas teisiškai įforminti statybų pabaigą. Svarbiausias dokumentas šiame etape - tai statybos užbaigimo deklaracija, kuri patvirtina, kad pastatas buvo pastatytas pagal projektą ir galiojančius teisės aktus. Deklaracijoje nurodoma statybos pradžios ir pabaigos data, naudojamos medžiagos, statinio tipas, įgyvendinti sprendiniai.
