Šiame straipsnyje aptarsime, kaip įsivesti trifazę elektros energiją į garažą, pradedant nuo dokumentų tvarkymo ir baigiant instaliacijos darbais. Kadaise buvau pakėlęs panašią temą, bet ji buvo hipotetinė. Dabar problema iškilo realiai.
Pradėkime nuo situacijos, kai garažų bendrija buvo atjungta nuo elektros tinklų dėl nemokumo. Dabar, norint vėl prisijungti, kiekvienas savininkas turi jungtis kaip naujas klientas. Štai kaip vienas iš garažų, anksčiau buvęs be elektros, atsidūrė mano rankose.
Pirmieji žingsniai: ESO ir dokumentai
Pirmiausia reikia pateikti ESO (Energijos Skirstymo Operatorius) paraišką dėl elektros įvedimo ir gauti prisijungimo sąlygas. ESO puslapyje galima rasti skaičiuoklę, kad pasiskaičiuoti kiek tai kainuos. Tam tikrais atvejais gali prireikti šių dokumentų:
- Žemės sklypo ribų planas su nurodyta pageidaujama apskaitos įrengimo vieta.
- Nekilnojamojo turto registro pažyma.
- Bendrasavininkių sutikimas.
- Įgaliojimai (jei reikia).
Už paraiškos pateikimą reikės sumokėti 31,75 Eur. Tai turbūt nėra tokie neįmanomai dideli pinigai.
Po kelių dienų turėtumėte gauti patvirtinimą, kad elektra jums bus įvesta, kartu su išankstinio apmokėjimo sąskaita ir prijungimo sąlygomis. Artimiausia laisva ESO komercinė apskaitos spinta, iš kurios reikėjo atsivesti įvadinį kabelį, buvo prie pat pastato, kuriame yra ir garažas, sienos.
Svarbu: Mokestis, kurį reikia sumokėti ESO už elektros įvedimą, priklauso ne tik nuo atvado tipo, bet ir galios. Be to, trifazio elektros tinklo įrengimas yra brangesnis, palyginus su vienfazio tinklo įrengimu.
Projektas kainuos nuo 200 iki 800 eurų. Sumokėsite ESO už tai, kad pastatys tau dėžę su skaitikliu. Toliau pasiklosite kabelį nuo ESO apskaitos iki garažo ir įsirengsite vidaus instaliaciją pagal galiojančias normas (sena rusiška dvilaidė sistema neprokatit"). Jei kažkokia instaliacija yra tai gali ir neįrenginėti, bet reikės surasti įmonę arba žmogų kuris išdrįs parašyti rangovo aktą, kad visa instaliacija pas tave atitinka normas.
P.S. susimetus kelims boksams bent jau projektavimo darbų kainą kiekvienam atskirai galima ženkliai sumažinti.
Anot kaimyno, kuris neturi elektros, tai anie pasiruošė projektus ir brangiai įsivedė. Pamėginau pasikalbėti su ESO tetulėm iš informacijos, tai kaip supratau, tvarka tokia, kad vos ne iš pradžių pasirašai, kad sumokėsi kiek prašys, o jie tik tada pradeda skaičiuoti, kiek kainuos.
Patarimas: Jei kažkas galit pasiūlyti konkrečią konsultaciją, bet ne už ačių - irgi galim tartis PM.
Kabelio pasirinkimas ir tiesimas
Garažui priskirta komercinė apskaitos spinta yra pastatyta ant žemės prie pat garažų pastato sienos. Parinkau tokį kabelio tiesimo kelią: kabelis iš spintos iškišamas po žeme → po žeme nutiesiamas iki sienos→ vertikaliai siena pakeliamas iki reikiamo aukščio→ horizontaliai siena nuvedamas iki garažo ir pro išgręžtą skylę sienoje įkišamas į garažo vidų → garažo viduje kabelis nutiesiamas iki įvadinės dėžutės.
Kabelis turi būti tinkamas tiek tiesimui po žeme, tiek atspariam atmosferos poveikiui. Tiesiant įvadinį kabelį buvo nuspręsta, kad jei ateityje reiktų padidinti galią iki 5 kW, įvadinio kabelio nebereiktų keisti. Dėl to, rinkdamasis kabelio laidų storį turėjau omeny, kad juo galės tekėti 5000/220≈23 A srovė.
Pagal EĮĮBT taisyklių 1 priedo 4 lentelę artimiausias varinio laido storis, kuris atitinka 23 A arba stipresnę srovę yra 2,5 mm2 (atitinka 25 A srovę). Kaip jau minėjau, apskaitos spinta yra sumontuota ant žemės.
Po žemėmis nutiestą kabelį papildomai įkišau į gofruotą vamzdį. ESO pateiktose prijungimo sąlygose buvo nurodyta, kad kabelis turi būti paruoštas prijungimui prie elektros tinklo. Garažo viduje kabelį nuvedžiau iki įvadinės dėžutės.
Svarbu: Kabelio laidų storis turi atitikti planuojamą galią, kad ateityje nereikėtų jo keisti.
Patarimas: Neislaidaukite, kur nereikia, nes statant nama dar bus sociai progu paislaidaut Aisku, dar svarbu ir atstumas, t.y. ilgis to kabelio. Didejant atstumui gaunasi el. nuostoliai, reikia storint kabeli.
Dėmesio: Jei norite padidinti galią, būtina įvertinti esamą kabelį. Pavyzdžiui, jei įvestas kabelis CYKY 5x4, reikėtų pasiteirauti, kokią galią jam galima gauti, kad nereikėtų keisti laido.
Vidaus instaliacija
Įvadinėje dėžutėje kabelio fazinį laidą pirmiausia prijungiau prie automatinių jungiklių. Pagal EĮĮBT taisyklių 1 priedo 31 lentelę, maksimali vardinė automatinių jungiklių srovė naudojant 3 kW galią negali būti didesnė nei 16 A. Kadangi garaže neplanuojama naudoti jokie specialūs įrenginiai, parinkau B suveikimo charakteristikos tipo jungiklius, kurie yra šiek tiek „jautresni” už C charakteristiką, kurią turį apskaitos spintoje sumontuoti ESO automatiniai jungikliai.
Paprastai garažuose elektros instaliacija įrengiama ant sienos, t. y. kabeliai, kištukiniai lizdai, paskirstymo dėžutės ir kiti elementai montuojami ant sienų jų nepaslepiant. Tokią instaliaciją gana paprasta įrengti, ypač jei sienos nėra tinkuotos ar iškaltos dailylentėmis.
Pagal ELIĮT taisyklių 1 priedo 1 lentelę mažiausias leidžiamas varinio laido storis yra 1,5 mm2. Pagal EĮĮBT taisyklių 1 priedo 4 lentelę tokio storio laidu leidžiama tekėti 18 A srovei. 18 A srovė atitinka 220 × 18 ≈ 4 kW galią. Dėl to, apšvietimo grandinei kabelio su 1,5 mm2 storio laidais yra daugiau nei pakankama. Kištukinių lizdų grandinėms kabelis su 1,5 mm2 storio laidais taip pat galėjo būti tinkamas.
Svarbu: Elektros instaliacija turi atitikti galiojančias normas ir reikalavimus.
Patarimas: Prieš montuojant elektros instaliaciją, ant sienos susižymėkite vietas, kuriose turi būti jungiklis, šviestuvai, kištukiniai lizdai ir kabelių grioveliai.
Dėmesio: Jei išsivedžiojote elektrą net nepagalvodamas, jog reikia prie medinių stogo konstrukcijų laidą dėti į gofrą, pasitarkite su specialistais dėl saugumo priemonių.
VEI ir prijungimas prie tinklo
Atlikus įvado ir instaliacijos montavimo darbus, techniškai elektros tinklas yra paruoštas prijungti prie ESO elektros tinklo. Tačiau, norint, kad ESO tai padarytų, pirmiausia reikia, kad VEI (Valstybinė energetikos inspekcija) inspektorius, neradęs trūkumų, tai patvirtintų išduodamas pažymą.
Vienas iš privalomų dokumentų, kuriuos reikia pateikti VEI - varžų matavimo protokolas. Deja, šio dokumento negalima paruošti pačiam, tai turi padaryti specialų leidimą ir įrangą turintis elektrikas. Dėl to, tiek varžų matavimo protokolo, tiek kitų dokumentų paruošimą ir pateikimą VEI patikėjau pasamdytam elektrikui.
Po savaitės ESO svetainėje turėtų atsirasti įrašas, kad ESO gavo VEI pažymą. Tuomet galite įjungti automatinius jungiklius ir mėgautis elektra garaže!
Svarbu: VEI pažyma yra būtina norint prisijungti prie ESO tinklo.
Kontaktiniai duomenys
Jei reikalingas elektros įvado pajungimas į namą - montavimo bei remonto darbai, galite kreiptis į UAB "MINELEKTRIKAS" J. Dobkevičiaus 8, Vilnius.
Dažniausiai užduodami klausimai (DUK)
Ką daryti, jei sklype yra elektros stulpas?
Jei sklype yra elektros stulpas, nuo kurio tik jums ateina elektra, galite kreiptis į ESO dėl jo pašalinimo. Laidai eitų po žeme, ir reikėtų sužinoti, kiek maždaug visas darbas kainuotų.
Ar galima įsivesti elektrą į žemės ūkio paskirties žemę?
Taip, įmanoma įsivesti elektrą į žemės ūkio paskirties žemę, jei planuojate statyti nedidelį vasarnamį. Reikėtų pradėti nuo kreipimosi į ESO.
Ar būtina įžeminti elektrinį boilerį ir skalbyklę?
Taip, būtina įžeminti elektrinį boilerį, skalbyklę ir kitus prietaisus. Tai užtikrina saugumą naudojantis elektros prietaisais.

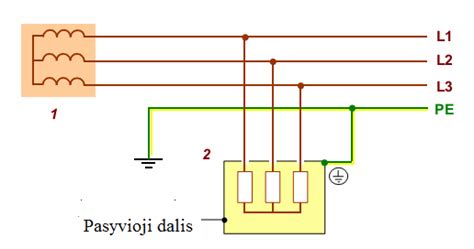

Elektros tinklo schema
Svarbios kainos
Šioje lentelėje pateikiamos apytikslės kainos, susijusios su elektros įvedimu:
| Paslauga | Kaina (apytikslė) |
|---|---|
| Paraiškos pateikimas ESO | 31,75 Eur |
| Projekto parengimas | 200 - 800 Eur |
Pastaba: Kainos gali skirtis priklausomai nuo situacijos ir pasirinktų specialistų.
