Kada Būtinas Statybos Leidimas Lietuvoje: Išsamus Gidas

Įsigijote sklypą ir planuojate apie nuosavo namo statybas? Žinoma, kad visi nori kuo greičiau pradėti ir pabaigti namo statybas bei įsikelti į savo svajonių namus. Visgi, nuo namo statybos pradžios iki pabaigos praeina nemažai laiko, kol nueinate visus reikiamus žingsnius. Na, o vienas iš pirmųjų - statybos leidimas. Šis leidimas - beveik visais atvejais yra būtinas norint pradėti statybos darbus.

Statybos leidimas (SLD) yra vienas svarbiausių dokumentų, reikalingų norint pradėti statybos darbus Lietuvoje. Šis leidimas užtikrina, kad planuojami darbai atitiks teisės aktų reikalavimus, aplinkosaugos normas ir visuomenės interesus. Todėl vos tik įsigijus sklypą - kitas etapas ir turėtų būti gauti statybos leidimą.

Statybos leidimą būtina turėti prieš pradedant bet kokias statybas. Statybos leidimas yra oficialus dokumentas, suteikiantis teisę atlikti statybos darbus. Kai kuriems smulkiems statybos darbams, pavyzdžiui, tvorų, laikinų pastatų, nedidelių ūkinių pastatų statybai, sodo nameliams.

Kada Reikalingas Statybos Leidimas?

Statybą leidžiantis dokumentas yra būtinas, jei norite teisėtai įgyvendinti statinio projektą. Atvejus, kada privalomas statybos leidimas nulemia planuojama statybos rūšis, statinio kategorija, paskirtis, ir statybos vieta. Statybą leidžiantis dokumentas yra būtinas, jei norite teisėtai įgyvendinti statinio projektą.

  • Jei statomas naujas statinys.
  • Jei rekonstruojamas esamas statinys.
  • Jei statinys yra atnaujinamas ar modernizuojamas.
  • Jei atliekamas kapitalinis arba paprastasis remontas.
  • Jei keičiama statinio ar jo dalies paskirtis.
  • Jei formuojami nekilnojamojo turto kadastro objektai.
  • Jei statinys yra griaunamas.

Valstybinė teritorijų planavimo ir statybos inspekcija (VTPSI) statybos leidimus išduoda šiais atvejais:

  • Kai statybos darbai vykdomi teritoriniuose vandenyse.
  • Kai projektas apima išskirtinę ekonominę zoną ar kontinentinį šelfą.
  • Kai įgyvendinami ypatingos valstybinės svarbos projektai.
  • Kai reikia tęsti sustabdytą statybą.

Ar Visada Reikalingas Statybos Leidimas Namų Valdose?

Namuose valdose sklypuose statybos leidimas yra būtinas tik tada, kai planuojamas pastato dydis viršija tam tikras ribas arba kai pastatas turi būti naudojamas nuolatiniam gyvenimui. Tačiau yra tam tikrų atvejų, kai galima statyti mažesnius namus ar kitus statinius be statybos leidimo, laikantis nustatytų taisyklių. Pagal Lietuvos statybos įstatymus, gyvenamosios paskirties namas arba kitas statinys gali būti statomas namų valdos sklype be statybos leidimo, jei atitinka kelis svarbius reikalavimus. Tai leidžia statyti mažesnius, sezoninius ar pagalbinius pastatus be biurokratinių procedūrų.

Pagal galiojančius teisės aktus, namuose valdos sklype galima statyti mažesnius gyvenamuosius pastatus, kurie atitinka tam tikras ribas, nesukeliant būtinybės gauti statybos leidimą:

  • Gyvenamasis namas arba vasarnamis, kurio naudingojo ploto dydis neviršija 80 m².
  • Paskirtis - namas turi būti skirtas sezoniniam naudojimui.
  • Žemės paskirtis - namas turi būti statomas namų valdos sklype, kuris yra skirtas gyvenamajai statybai.
  • Teritorijų planavimas - statant namą arba pagalbinį pastatą, būtina įsitikinti, kad statymas atitinka vietinius teritorijų planavimo reikalavimus.

Lietuvoje, namų valdos sklypuose galima statyti gyvenamąjį namą arba ūkinį pastatą, kurio dydis neviršija 80 m² ir kuris naudojamas sezoniniam gyvenimui, be statybos leidimo. Tokie pastatai gali būti naudojami kaip vasarnamiai, poilsio nameliai ar pagalbiniai ūkiniai pastatai.

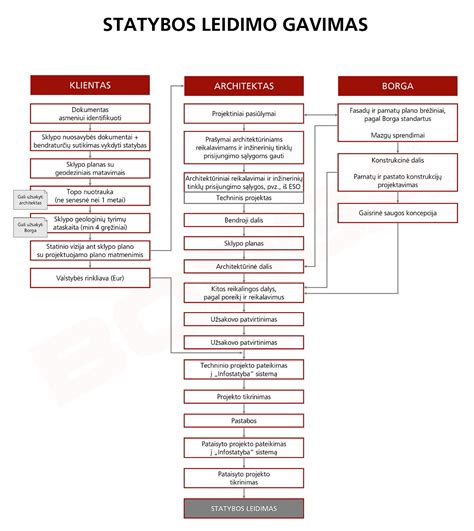

Kaip Gauti Statybos Leidimą?

Norint gauti statybos leidimą, būtina atlikti kelis pagrindinius žingsnius:

  1. Projektavimo sąlygų gavimas

    Pirmiausia reikia kreiptis į savivaldybės administraciją dėl projektavimo sąlygų. Šiame etape bus nurodyti pagrindiniai reikalavimai ir apribojimai, taikomi jūsų statybų projektui.

  2. Techninio projekto parengimas

    Techninį projektą rengia atestuotas architektas arba projektuotojas. Projektą reikia suderinti su atitinkamomis institucijomis, pavyzdžiui, priešgaisrinės apsaugos, higienos ar aplinkosaugos tarnybomis.

  3. Dokumentų pateikimas per "Infostatybą"

    Dokumentai pateikiami elektroniniu būdu per Nacionalinę statybos informacinę sistemą "Infostatyba". Reikia užpildyti prašymą ir pridėti projektinius dokumentus.

  4. Leidimo išdavimas

    Jei visi dokumentai tvarkingi, leidimas išduodamas per 20 darbo dienų. Trūkumų atveju proceso trukmė gali pailgėti.

Tam, kad jį gautumėte reikės namo projekto, kurį paruošia architektas. Kad procesas vyktų sklandžiai ir kaip įmanoma sparčiau, turėkite kuo aiškesnę namo viziją ir visus savo lūkesčius detaliai papasakokite architektui. Nesijaudinkite dėl visų detalių, visą konkretų namo projektą teikia architektas. Jis esant poreikiui užsako sklypo geodezinius matavimus, padeda užsakyti topografinę nuotrauką, geologinius tyrimus, įvertina būsimo statinio energetinius parametrus ir paruošia statinio viziją pritaikytą jūsų sklypui. Pats namo projektas ir jo parengimas - itin nuoseklus, sudėtingas ir atsakingas žingsnis, kurį lydi tikrai nemažai procedūrų.

Dėl statybos leidimo išdavimo reikia kreiptis į savivaldybės administraciją, kurioje yra statomas statinys. Laimei, viso popierizmo taip pat galite išvengti, pasirinkus patyrusį, profesionalų specialistą. Tačiau tai yra būtinoji valstybės rinkliava. Nors įprastai savivaldybės pateiktuose šaltiniuose minima, kad įprastas statybos leidimo ir dokumentų tvirtinimas vyksta apie 1 mėnesį, praktika rodo ką kitą. Visgi vidutiniškai statybos leidimą galima gauti per 2-3 mėnesius.

Kad statybos leidimas vyktų sklandžiai ir kuo įmanoma greičiau, geriausias patarimas yra susirasti kompetentingą specialistą ir gerai žinoti ko norite, apie ką svajojate bei dėl ko abejojate.

Pastaba. Pirmas etapas - surinkti privalomuosius projekto rengimo dokumentus (žemės sklypo nuosavybės dokumentai, sklypo topografinis planas, grunto geologiniai tyrimai), technines projektavimo sąlygas (specialieji architektūros reikalavimai, ESO elektros prisijungimo, vietos vandens tiekimo tvarkančios institucijos prisijungimo sąlygos, ir kt., priklausomai nuo projekto situacijos). Antras etapas - projekto derinimas. Surinkus ir įvertinus privalomuosius projekto rengimo dokumentus rengiamas statybos projektas. Visi leidimų prašymai teikiami elektroniniu būdu per sistemą „Infostatyba“.

Dažniausiai projekto derinimų metu institucijos randa projekto neatitikimų teisės aktams - statybų reglamentams ir teikia pastabas projektui pataisyti. Paprastai esant nedidelėms klaidoms, tai gali kainuoti savaitę prarasto laiko, tačiau gali pasitaikyti ir didelių klaidų, dėl kurių projekto suderinimo terminas gali nusikelti mėnesiams, arba gali paaiškėti, kad apskritai nepavyks suderinti projekto.

Teritorijų planavimo dokumentai - bendrieji ir detalieji planai nustato statybos reglamentus, tokius kaip pastato dydį (tūrį, aukštį, plotą ant žemės), pastato vietą sklype. Kiti dokumentai, tokie kaip specialieji planai, taip pat turi didelę įtaką sprendiniams. Kita klasikinė problema neatitikimai tarp projekto dalių - architektūrinė, konstrukcinė ir inžinerinės dalys nesutampa: langų, durų, perdangų aukščiai ar įvadų vietos skiriasi, pastato ekonominiai rodikliai projekto tekstinėse ir brėžinių dalyse.

Dažnai projektas parengiamas neįvertinus priešgaisrinių ar esamų inžinerinių ar susisiekimo komunikacijų ar kitų statinių apsaugos zonų. Dar vienas svarbus sutikimas - žemės valdytojo, kai statybos darbai peržengia arba priartėja prie sklypo ribos arčiau nei numato teisės aktai, ar sklypui taikomos žemės naudojimo sąlygos ir apribojimai.

Tinkamai gautas statybos leidimas - tai ne formalumas, o būtina sąlyga saugiam, teisėtam ir sklandžiam statybų procesui.

Iš anksto pasiruoškite. Patikrinkite nekilnojamo turto registro centro išrašuose įrašytus apribojimus sklypui ar statiniui. Įvertinkite statybos leidimo išdavimo išlaidas. Įvertinkite inžinerinių komunikacijų prisijungimo išlaidas. Įvertinkite inžinerinių tinklų prisijungimo kaštus iš anksto, pasitikrinkite kur yra artimiausia ESO elektros tinklų tiekėjo infrastruktūra, ar privaloma bus jungtis į centralizuotus miesto tinklus, ar yra įrengtas privažiavimas prie žemės sklypo.

Kreipkitės į profesionalus. Sekite terminus. Laikykitės teisės aktų. Savavališkos statybos gali kainuoti brangiai - ne tik finansine, bet ir laiko prasme. Vadovaujantis STR 1.05.01:2017 „Statybą leidžiantys dokumentai.

Kas Laukia Gavus Statybos Leidimą?

Turėdami leidimą, galite pradėti statybos darbus. Tačiau būtina:

  • Informuoti savivaldybės administraciją apie statybos pradžią.
  • Užtikrinti, kad statybos darbai atitiktų patvirtintą projektą.
  • Organizuoti techninę statybos priežiūrą.

Baudos ir Atsakomybė Už Statybą Be Leidimo

Statyba be leidimo gali sukelti rimtų teisinių pasekmių. Tarp galimų sankcijų - baudos, privalomas statinio nugriovimas ar rekonstrukcijos įteisinimo procedūra.

Statybos Leidimo Gavimo Išlaidos

Nepamirškite, kad bendra suma statybos leidimui gauti taip pat yra architekto projektavimas ir organizacinis darbas, visi reikalingi dokumentai, tyrimai, matavimai ir kt.

Laimei, turiu jus nudžiuginti, kad jums visų šių procedūrų tikrai nėra būtina išmanyti. Laimei, viso popierizmo taip pat galite išvengti, pasirinkus patyrusį, profesionalų specialistą.

Visgi, svarbu atkreipti dėmesį į tai, kiek kainuoja statybos leidimas. Statybos leidimo kaina priklauso nuo įvairių faktorių, tokių kaip statinio dydis, sudėtingumas ir regionas. Taip pat reikėtų įvertinti architekto ir kitų specialistų paslaugų kainas. Pateikiame orientacinę lentelę:

Paslauga Kaina (apytiksliai)
Projektavimo sąlygų gavimas 50-150 EUR
Techninio projekto parengimas 1000-5000 EUR (priklausomai nuo sudėtingumo)
Dokumentų derinimas 200-500 EUR
Valstybės rinkliava už leidimą 50-200 EUR
Kitos išlaidos (tyrimai, matavimai) 300-1000 EUR
Viso 1600-6850 EUR

Šios kainos yra orientacinės ir gali skirtis priklausomai nuo konkretaus atvejo.

tags: #str #kada #butinas #statybos #leidimas
