Namo Statybos Laikas ir Etapai: Išsamus Vadovas

Dažnas, pirmąkart susiduriantis su būsto kūrimu, apsvaigsta nuo rūpesčio ir klausimų: „Nuo ko pradėti? Kas po ko?“. Protingai sustygavus būsto projektavimo, statybos bei įrengimo procesus, įmanoma išvengti daugelio klaidų ir sumažinti tiek laiko, tiek finansinius, tiek nervinius kaštus. Tad, panagrinėkime pagrindinius namo statybos etapus nuo sklypo pasirinkimo iki įsikūrimo.

Namų statyba, nuo pamatų iki rakto. Stogas

Pagrindiniai Namo Statybos Etapai

  • Sklypo pasirinkimas ir analizė
  • Namo koncepcija ir projektavimas
  • Statybos leidimo gavimas
  • Statybos darbų organizavimas
  • Įsikūrimas

1. Sklypo Pasirinkimas ir Analizė

Namo statyba visada prasideda ne nuo kasimo, o nuo teisinio ir projektinio pasiruošimo. Svarbiausias žingsnis - teritorijų planavimo dokumentų patikrinimas. Tai galima padaryti savivaldybėje, per regia.lt arba pasikonsultavus su architektu. Jei viskas tinkama, pradedamas projekto rengimas.

UAB "Statybos inovacija" pataria kaip pasirinkti idealų sklypą individualaus būsto statybai. Juk nuo sklypo viskas ir prasideda ... Dažniausiai pigus sklypas turi kažkokių didelių trūkumų:

  • Reljefas: Nelygus sklypo reljefas reiškia, kad namą reikės projektuoti laiptuotą, su pusaukščiais, tai brangina namo statybą, gali tekti atvežti papildomai žemių, daryti atramines sienutes, laiptukus ir t.t. Tačiau pats namas bus įdomesnis, įmanoma suprojektuoti unikalesnį gerbūvį.
  • Aukštas gruntinis vanduo: Reikės daryti vienus iš brangiausių injekcinius polius, arba spraustinius polius pamatams (kurių negalima įrengti jei šalia yra kaimynų įrengti namai), papildoma hidroizoliacija po visu namu.
  • Privažiavimas prie sklypo iš pietinės pusės: Jei namą statysite šalia kelio, likusi sklypo dalis bus šešėlyje, terasa ir langai į kiemą šiaurinėje pusėje, kas žiemą padidins šildymo sąnaudas.
  • Komunikacijos toli arba jų nėra: Neprivestas vanduo, gali tekti daryti gręžinį. Nuotekoms - vietinę nuotekų sistemą, kas kartais būna gana sudėtinga, be to tai gali sudarkyti gerbūvį, nekalbant apie papildomas nemažas išlaidas. Nėra šalia elektros reikiamo galingumo. Namui reikia ne mažiau 7-9 kW.
  • Molingas gruntas nepralaidus vandeniui: Problemos su nuotekų bei lietaus sistemos vandens nuvedimu.

Jei sklypą jau išsirinkote, metas pradėti planuoti sklypo paruošimo darbus:

  • Sklypo analizė
  • Sklypo išvalymas ir paruošimas
  • Pamatų įrengimas
  • Komunikacijų paruošimas
  • Privažiavimo kelias

Net ir pats geriausias modulinis namas negalės būti sėkmingai pastatytas, jei sklypas nebus tam tinkamai paruoštas. Netinkamai paruoštas pagrindas gali:

  • Sulėtinti montavimo darbus.
  • Padidinti išlaidas.
  • Turėti įtakos namelio stabilumui ar ilgaamžiškumui.
  • Trukdyti prisijungti prie komunikacijų.

Visus paruošimo darbus geriausia atlikti dar iki užsakant modulinį namelį, kad statyba nevėluotų.

Sklypo Paruošimo Etapai

  1. Sklypo analizė: Pradėkite nuo sklypo įvertinimo: Ar leistina statyba toje teritorijoje? Ar yra inžinerinės komunikacijos (vanduo, elektra, nuotekos)? Koks grunto tipas (smėlis, molis, durpės)? Koks sklypo reljefas - ar reikės lyginimo darbų? Jei kyla abejonių - pasikonsultuokite su inžinieriumi ar architektu. Tai padės išvengti brangių klaidų.
  2. Sklypo išvalymas ir paruošimas: Prieš atvežant modulinį namą: Pašalinkite medžius, krūmus, kelmus. Išlyginkite sklypo paviršių - ypač toje vietoje, kur stovės namas. Pašalinkite perteklinį gruntą ar suvežkite papildomo, jei reikia stabilumo. Užtikrinkite gerą privažiavimą sunkvežimiams ir kranui.
  3. Pamatų įrengimas: Moduliniams namams dažniausiai pasirenkami:
    • Poliniai pamatai - greitai įrengiami, ekonomiški.
    • Plokštiniai pamatai - tinkamesni nuolatiniam gyvenimui, geresnė izoliacija.
    Trukmė: nuo 1 iki 10 dienų (priklausomai nuo tipo ir oro sąlygų).
  4. Komunikacijų paruošimas: Prieš atvežant namą būtina: Atvesti elektros įvadą iki sklypo ribos ar namo vietos. Užtikrinti vandens tiekimą - artezinis gręžinys arba miesto tinklai. Pasirūpinti nuotekų sprendimu - miesto kanalizacija arba biologinis valymo įrenginys.
  5. Privažiavimo kelias: Norint, kad modulinis namas būtų atgabentas be problemų, reikia: Tvirto ir plataus kelio, kad pravažiuotų sunkioji technika. Kranui ar transportavimo įrangai skirti manipuliacijos erdvės. Kraštutinai siauras ar minkštas kelias - viena dažniausių vėlavimo priežasčių.

Dažniausios klaidos ruošiant sklypą:

  • Sklypas paruoštas tik „iš akies“ - be lyginimo ar tyrimų.
  • Paliktas per siauras privažiavimas montavimui.
  • Pamirštos arba pavėluotai įrengtos komunikacijos.
  • Netikslus pamato aukščio ar vietos nustatymas.
  • Statyba planuojama be leidimų (kai jie būtini).

Trumpa atmintinė: ką padaryti prieš atvežant modulinį namą?

  • Įvertinti sklypo reljefą ir gruntą.
  • Išvalyti ir išlyginti sklypo paviršių.
  • Įrengti pamatus (pagal gamintojo reikalavimus).
  • Atvesti reikalingas komunikacijas.
  • Užtikrinti patogų privažiavimą sunkvežimiui.
  • Pasitikrinti, ar reikalingas statybos leidimas.

2. Namo Koncepcija ir Projektavimas

Pirmiausia, turime sau pripažinti, kad daug ko nežinau ir namo statybos procesas yra sudėtingas, labai atsakingas, dažnai vienas ir pagrindinis mano gyvenime projektas, ir yra geri specialistai, kurie yra pastatę ne vieną namą, turi daug patirties, ir būtina pradėti bendrauti su jais jau pradinėje projekto „Mano namas“ stadijoje.

Vienas iš pirmųjų žingsnių norint pasistatyti namą - surasti jums patinkančią architektų komandą, kuri suprastų jūsų norus ir poreikius. Pradėjus bendradarbiauti su architektais, darbai prasideda nuo namo vizijos ir poreikių išgryninimo.

Išanalizavus užsakovo norus, suformulavus projektavimo užduotį, pradedami kurti pirmieji projektiniai pasiūlymai. Projektiniai pasiūlymai, kuriuos sudaro eskiziniai pastato bei sklypo planai, realistiškos vizualizacijos, kuriami ir keičiami iki tol, kol būna pasiektas abi puses tenkinantis rezultatas.

Kol derinami projektiniai pasiūlymai pradedama tvarkyti dokumentacija. Gavus visus reikiamus dokumentus užsakomos projektavimo sąlygos bei specialieji architektūros reikalavimai.

Paruošus projektinius pasiūlymus ir statytojui juos patvirtinus, prasideda svarbiausias namo projektavimo etapas - techninio darbo projekto paruošimas (TDP), kurį parengti užtrunka 3-4 mėnesius priklausomai nuo pastato sudėtingumo, specialistų užimtumo (šias projekto dalis rengia skirtingų sričių atstovai). Šiame etape pradedami detalizuoti architektūriniai ir techniniai sprendiniai, daromi grunto tyrimai.

Namo statybos kaina iš esmės priklauso nuo architektūrinio projekto sprendimų. Tos pačios kvadratūros namui ji gali skirtis 1,5-2 kartus. Nemažas skirtumas. Dažnai rinkoje vartojamas terminas kvadratinio metro statybos kaina. Tai apibendrintas skaičius, gautas iš praktikos, tačiau biudžeto orientacijai jis patogus.

3. Statybos Leidimo Gavimas

Parengus TDP pereiname prie paskutiniojo trečiojo etapo - projekto derinimo, kuris užtrunka 2-3 mėnesius. Priklausomai nuo savivaldybės bei pačio projekto specifikos, tikrinančių institucijų skaičius gali svyruoti. Kiekviena institucija teikia pritarimą arba pastabas projektui, kurias derina architektas atsižvelgdamas į situaciją. Jeigu projektas gauna pastabų jis atmetamas. Tada projektas koreguojamas pagal pastabas, kartais tenka gauti papildomų dokumentų, sutikimų.

Negavus pastabų statybos leidimas nuo įkėlimo gaunamas per maždaug 15 darbo dienų. Statybų leidimas, kurį išduoda miesto savivaldybė yra galutinis patvirtinantis dokumentas, kurį gavus galima pradėti namo statybas.

4. Statybos Darbų Organizavimas

Statybos procesų eigos organizavimas. Patikėkite, reikia daug patirties ir laiko, kad viskas vyktų sėkmingai.

Labai svarbu pasirenkant rangovą, sutarti fiksuotą kainą už numatytus darbus. Dalies darbų kai kurie statybininkai neįtraukia, nes dažnai būna neapibrėžta ar aprašyta prašoma darbų sudėtis. Užsakovas to nenusimano, ir dažnai renkasi tik mažiausią kainą.

Daug galvos skausmo nuimsite ir neturėsite nenumatytų išlaidų, jei pasirinksite tvarkingus, padorius, patikimus ir patyrusius rangovus.

Kai tiksliai nustatytas pamatų tipas, atliekami kasimo darbai, klojamasi armatūra, montuojamos klojinių sistemos ir betonuojama. Ypač svarbu šiame etape pasirūpinti inžinerinių tinklų įvadų įrengimu - elektros, vandens, kanalizacijos, jeigu planuojama jų trasa eis po pamatais.

Kai pamatai jau įrengti ir tinkamai subrendę, prasideda laikančiųjų konstrukcijų statyba. Priklausomai nuo pasirinktos technologijos, sienos gali būti mūrijamos iš blokelių (keraminių, dujų silikato, betono), formuojamos iš medienos ar surenkamos iš gelžbetonio plokščių. Kartu su sienų statyba formuojamos angų sąramos, jei numatyti langai ar durys. Jei pastatas yra dviejų aukštų ar su mansarda, šiame etape jau galima pradėti formuoti laiptinę, nors tikroji apdaila bus atliekama vėliau.

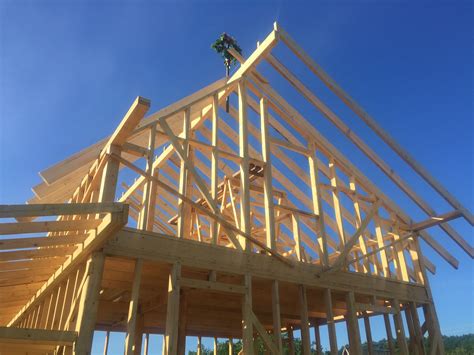

Kai pagrindinės laikančiosios konstrukcijos jau sumontuotos, pereinama prie stogo ir angų įrengimo - tai etapas, kuriame namas tampa „sausas“. Stogo montavimas prasideda nuo santvarų arba gegnių montavimo, kurios suformuoja pagrindinę stogo formą. Po gegnių klojamas stogo paklotas - dažnai tai OSB plokštės arba speciali danga, ant kurios dedama hidroizoliacija (plėvelė, difuzinė membrana).

Kai stogas jau dengtas, galima pradėti montuoti langus ir išorines duris. Tai labai svarbus etapas, nes būtent nuo langų priklauso tiek šviesos kiekis patalpose, tiek šilumos izoliacija ir garso izoliacija.

Kai stogas jau uždengtas, o langai ir durys sumontuoti, namas tampa „uždaru korpusu“, o tai reiškia, kad galima pradėti inžinerinių tinklų įrengimą. Vienas pirmųjų darbų - vidinės elektros instaliacijos išvedžiojimas. Montuojamos kabelių trasos, rozetės, jungikliai, apšvietimo taškai, signalizacijos ir automatikos linijos.

Toliau įrengiama šildymo sistema - grindinis šildymas, radiatoriai ar krosnelė. Šildymo tipas turi būti aiškus dar projektavimo stadijoje: ar bus oras-vanduo šilumos siurblys, dujinis katilas, geoterminis šildymas ar krosnis.

Kai inžinerinės sistemos jau sumontuotos ir ištestuotos, prasideda vidaus apdaila. Pradžioje atliekami tinkavimo ir glaistymo darbai, kurie išlygina paviršius.

5. Įsikūrimas

Kai visi darbai jau atlikti, o namas atrodo ir veikia taip, kaip numatyta projekte, atėjo laikas teisiškai įforminti statybų pabaigą. Svarbiausias dokumentas šiame etape - tai statybos užbaigimo deklaracija, kuri patvirtina, kad pastatas buvo pastatytas pagal projektą ir galiojančius teisės aktus.

Individualių namų statyba suteikia galimybę gyventi patogiai ir pritaikyti būstą savo poreikiams. Tinkamai pasirinkti namų projektai ir profesionaliai organizuota namo statyba yra sėkmingo rezultato garantas.

Namo Projektavimo Trukmė

Namo projektavimas yra vienas svarbiausių statybų etapų, nuo kurio priklauso galutinis rezultatas. Tačiau kiek laiko užtrunka šis procesas? Tai priklauso nuo daugelio veiksnių: projekto sudėtingumo, individualių pageidavimų, biurokratinių procedūrų ir architekto užimtumo.

Namo Projektavimo Proceso Etapai ir Trukmė

  1. Sklypo analizė ir pasiruošimas - 1-2 mėn.
  2. Namo koncepcijos kūrimas - 1-3 mėn.
  3. Techninio projekto rengimas - 2-6 mėn.
  4. Statybos leidimų gavimas - 1-3 mėn.

Bendra Namo Projektavimo Trukmė

Vidutiniškai namo projektavimas trunka nuo 5 iki 12 mėnesių, priklausomai nuo jo sudėtingumo ir leidimų gavimo proceso.

Kaip Paspartinti Projektavimo Procesą?

  • Rinkitės kataloginius projektus - tipiniai projektai gali sutrumpinti projektavimo laiką iki 2-4 mėn.
  • Aiškiai apibrėžkite savo norus iš anksto - kuo mažiau pakeitimų procese, tuo greičiau vyks darbas.
  • Dirbkite su patyrusiu architektu - profesionalai gali greičiau rasti tinkamiausius sprendimus.
  • Pasirūpinkite reikalingais dokumentais iš anksto - sklypo nuosavybės dokumentai, inžinerinių tinklų duomenys ir kt.

Komunikacijų Įvedimo Sprendimai

Komunikacija Galimi Sprendimai
Elektra ESO įvadas, saulės baterijos
Vanduo Gręžinys, šulinys, centralizuotas tinklas
Nuotekos Kanalizacija, biologiniai įrenginiai
Internetas Mobilus ryšys, šviesolaidis (jei yra)
