Planuojant statybas, vienas iš svarbiausių etapų yra laikino elektros įvado įrengimas. Šis procesas leidžia statybininkams naudotis elektra statybos darbams, užtikrinant sklandų ir efektyvų procesą. Šiame straipsnyje aptarsime, kaip vyksta laikinas elektros pajungimas, kokie dokumentai reikalingi ir į ką atkreipti dėmesį.

Pirmieji Žingsniai: Prašymas ESO ir Techninės Sąlygos
Pageidaujant įsirengti laikiną elektros įvadą statybos poreikiams, pirmiausia reikia pateikti prašymą AB ESO (Energijos Skirstymo Operatorius) tokiam prijungimui. Tuomet AB ESO išduoda prijungimo sąlygas, pagal kurias tikėtina reikės parengti supaprastintą arba standartinės apimties projektą, priklausomai nuo situacijos. Visas su projekto įgyvendinimu susijusias išlaidas privalės padengti pageidaujantis asmuo, įskaitant įvadinio kabelio iki statybvietės ir laikino statybinio elektros skydo su kištukiniais lizdais įrengimą.

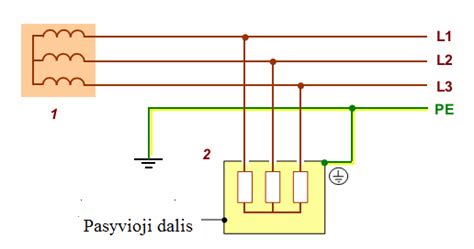

Pagal ESO išduotas technines sąlygas jums reikia įvesti įvadinį kabelį į spintą, o patį kabelį nusivesti iki namo ir pasilikti kažkiek ilgio, kad užtektų iki būsimo skydo namo viduje. Prie namo pasistatyti IP65 dėžutę, joje reikalingas trifazis automatas, nuotelio relė ir kelios rozetės.
Electricians don't want you to know about this! Connect the light switch in 2 minutes!
Laikino Statybinio Elektros Skydelio Įrengimas
Jūsų atveju reikėtų įrengti bent laikiną statybinį elektros skydelį (kuriame būtų sumontuoti kištukiniai lizdai, automatiniai jungikliai, srovės nuotėkio relė) ir pakloti įvadinį elektros kabelį nuo elektros apskaitos skydo iki laikino statybinio skydelio.
Kai namą pasistatysite, tą dėžutę atjungsite ir įvesite kabelį į namo paskirstymo skydą.
Dokumentai ir Patikrinimai
Sumontuotai įrangai reikėtų atlikti izoliacijos ir apsauginio įžeminimo kontaktų varžos matavimus bei parengti matavimų protokolus, pridedant reikalingus papildomus dokumentus. Tada pasidaryti varžų matavimus (juos daro sertifikuoti elektrikai), užpildyti keletą dokumentų ir viską pateikti VEI.
Visi šie dokumentai kartu su 16,22 eurų mokėjimo pavedimu yra pateikiami Valstybinei energetikos inspekcijai pažymai apie energetikos įrenginių techninės būklės patikrinimą gauti. Jeigu situaciją suprantu teisingai, tai Jums likę tik pristatyti pažymą apie elektros tinklų tinkamumą eksploatuoti iš Valstybinės energetikos inspekcijos.

Svarbūs Aspektai
- Atestuota Įmonė: Dėl montavimo darbų, elektrinių matavimų ir reikalingų dokumentų parengimo reikėtų kreiptis į atestuotą įmonę, turinčią kvalifikuotą personalą.
- Mokėjimas Rangovui: Rekomenduočiau sutarti su rangovu, kad mokėjimas (bent galutinis) už suteiktą paslaugą būtų atliekamas tik gavus inspekcijos pažymą.
ESO Veiksmai ir Pajungimas
Tada atvažiuos iš ESO, apskaitos spintoj pastatys skaitliuką ir turėsite savo dėžutėje prie namo elektrą. O elektrą ESO pajungia paprastai iki savaitės.
Išlaidos ir Demontavimas
Taip pat prijungimo leidimo laikotarpiui pasibaigus visus sumontuotus elektros įrenginius reikės išmontuoti pageidaujančiojo asmens sąskaita.
Įvadinį kabelį ir statybinį elektros skydą galima mėginti susimontuoti ir pačiam, tačiau visus reikalingus dokumentus (įskaitant elektros įrenginių techninės būklės vertinimo aktą) privalės parengti atestuota įmonė ir pateikti AB ESO.
Laiko sąnaudos
Visi šitie reikalai sutvarkomi per 1-2 dienas.
Reikalingų Dokumentų Sąrašas
Štai dokumentų, kurių gali prireikti, sąrašas:
- Prašymas AB ESO dėl laikino prijungimo
- Supaprastintas arba standartinės apimties projektas (priklausomai nuo situacijos)
- Sumontuotos įrangos izoliacijos ir apsauginio įžeminimo kontaktų varžos matavimų protokolai
- Kiti papildomi dokumentai
- Mokėjimo pavedimas Valstybinei energetikos inspekcijai (16,22 eurų)
- Valstybinės energetikos inspekcijos pažyma apie energetikos įrenginių techninės būklės patikrinimą
Šiame straipsnyje aptarėme laikino elektros įvado įrengimo procedūras ir reikalavimus Lietuvoje. Tikimės, kad ši informacija padės Jums sėkmingai įgyvendinti šį procesą ir užtikrinti sklandų statybos darbų vykdymą.
