Kaip paruošti sklypą namo statybai: svarbūs patarimai ir etapai

Svajonių namų galite ir neturėti, jeigu įsigysite sklypą, netinkamą nuosavo namo statyboms. Prieš perkant sklypą, reikia atkreipti dėmesį į visą sąrašą „kabliukų“, kad išleisti pinigai nebūtų išmesti į balą. Tačiau pirmiausia, norint patarti, reikia žinoti, kur žmonės dažniausiai klysta.

Dažniausios klaidos renkantis sklypą

„Capital Architects“ architektė-projektų vadovė Ieva Pavilonė sako, kad dažniausia klaida renkantis sklypą yra visų galimų apsaugos zonų sklype ir, kur yra sklypas, neįvertinimas.

Dažnai žmonės pagalvoja apie tai, kad svarbu įsivertinti įvažiavimą į sklypą, iš kurios pusės bus įvažiuojama - pietinės, rytinės, vakarinės ar šiaurinės. Tai svarbu dėl namo orientacijos. Bet dažnu atveju nežinoma apsaugos zonų, kurios yra nustatytos sklypui.

Ir tų klaidų galbūt galima išvengti pasikonsultavus su architektu ar kitu ekspertu ir peržiūrėjus NT išrašą, įvertinus, ar tame sklype yra apsaugos zonų, jau galima išvengti nepatogumų projektuojant namą“, - akcentuoja architektė.

Apsaugos zonos ir jų įtaka

Ji paaiškina, kad apsaugos zonos, pirmiausia, gali būti inžineriniams tinklams, pavyzdžiui, sklype arba palei sklypą iš gatvės pusės gali eiti elektros apsaugos zona. Taip pat vandentiekio, nuotekų inžineriniai tinklai, kurie gali eiti per sklypą ir riboti užstatymą.

Taip pat būna kelio apsaugos zona, ypač vietinės reikšmės keliai turi tokias zonas, kurios gali siekti ir 10 metrų nuo įvažiavimo pusės, tai tokiu atveju pastatą jau reiktų traukti net 10 metrų nuo kelio. Taip pat pirkėjai patys sunkiai gali įsivertinti gaisrinius reikalavimus, kurie riboja užstatymą iki kaimyninių pastatų.

Labai svarbu tai žinoti, nes, pavyzdžiui, jei kaimynas pasistatė namą 3 metrai iki savo sklypo ribos, pirmasis gavo tokiam projektui statybos leidimą, jis išlaiko reikalavimus, nes šalia esantis sklypas šalia buvo dar tuščias. Tarkime, kad namas yra mūrinis, tai jo gaisrinės saugos klasė bus antra ir mums, kitame sklype norint statyti kitą pastatą, iki šito kaimyno namo reikėtų išlaikyti 8 metrus”, - akcentuoja ekspertė.

Kiti svarbūs reikalavimai

I. Pavilonė tęsia, kad pirkėjai dažnai nežino ir kito reikalavimo, susijusio su gaisro gesinimu. Projektuojant namą mieste reikalaujama, kad nuo jo iki gaisrinio hidranto būtų ne daugiau nei 200 metrų, o jeigu pastatas projektuojamas kaimo vietoje, pavyzdžiui, Vilniaus rajone, ne toliau nei 1 km atstumu nuo projektuojamo pastato turi būti vandens telkinys.

Jeigu taip nėra, tokiu atveju sklype reikia arba projektuoti, kasti kūdrą, arba gaisrinius rezervuarus, o tai apriboja užstatymą. Tačiau reikia būti atsargiems perkant sklypą šalia vandens telkinių.

I. Pavilonė primena pakrančių apsaugos zonų reikalavimą. „Nuo vandens telkinio yra nustatoma apsaugos juosta ir nuo jos standartiškai 50 metrų statyba yra negalima. Yra atvejų, kai žmogus nusipirko sklypą labai gražioje vietoje, prie upės, mes įvertinome šlaitą, apsaugos juostą, apsaugos zoną dėl gatvės ir liko užstatymui tik apie 30 kv. m. Žmogus tikėjosi pasistatyti gyvenamąjį namą, bet to padaryti buvo neįmanoma.

Tam, kad žmonės tokių klaidų išvengtų, būtų logiška prieš perkant sklypą įsivertinti ir pasišnekėti su ekspertais dar prieš perkant sklypą“, - pataria architektė.

Taip pat, pašnekovės teigimu, prieš perkant sklypą reikia atkreipto dėmesį, ar jame yra vandentiekio ir nuotekų sistemos, ir per kur jos eina, nes komunikacijos gali labai riboti užstatymo galimybes. „Tai reikėtų pirmiausia pardavėjo klausti, ar iki sklypo ateina komunikacijos ir kur eina. Nes vėlgi, jos turi savo apsaugos zonas. Taip pat apsaugos zonas turi ir vietiniai gręžiniai, tad jeigu sklypas mažas, o namo žmogus nori didesnio, gali nepavykti tokio noro įgyvendinti.

Dar vienas niuansas dėl įvažiavimų į sklypą. Įsivaizduokime, kad turime sklypą, kuris, atrodo, kad galėtų turėti įvažiavimą iš dviejų pusių. Jeigu sklypui yra parengtas detalusis planas, tau mes griežtai turime vadovautis planu ir įvažiavimą į sklypą daryti ten, kur jis numatytas“, - pažymi ekspertė.

Sklypo dydis: kokį pasirinkti?

Įsigiję sklypą, naujakuriai ima braižyti savo svajonių namo projektą. Tačiau, I. Pavilonės teigimu, ne visada yra galimybė suprojektuoti tokį namą, kokio nori pirkėjai, nes jam tiesiog netinka įsigyto sklypo forma.

„Žmonės, pirkdami sklypą, neįvertina, kokios namo formos, kelių aukšto namo norės. Taip pat, ar jam reikia papildomų pastatų sklype. Nes ne visuose sklypuose galima pastatyti bet kokį namą ir dar priestatų. Taip gali nutikti ir dėl užstatymo intensyvumo rodiklių, kurie nustatomi bendruoju planu arba detaliaisiais planais. Tai vėlgi, net jei sklypas yra didesnis, užstatymo tankumas jame gali būti mažesnis. Tai pirkėjams yra sunku išsiaiškinti, reikia gana daug pasidomėti prieš perkant sklypą“, - sako architektė ir priduria, kad net jeigu sklype nėra apsaugos zonų, gali būti, kad vis tiek nepavyks pastatyti visko, ko žmogus nori.

Paklausta, kokio dydžio sklypas galėtų būti geriausias pasirinkimas norintiems ne tik komfortiško dydžio namo, bet ir kiemo, galbūt dar garažo ir pirties pastato, architektė įvardija kelis skaičius:

  • Jeigu žmogus nori pasistatyti vieno aukšto namą su garažu, jam reikėtų ieškoti apie 12 a sklypo.
  • Jeigu turime 10-12 a sklypą, dažniausiai projektuojame vieno aukšto namą, normalaus dydžio kiemą. Tai yra komfortiškas variantas.
  • Jeigu kalbant apie tankumo rodiklius, tai 12 a. sklype galima užstatyti preliminariai, jei nėra kažkokių kitokių reglamentų, kuriais būtų sumažinti tie rodikliai, 300 kv.m, tad pastatams galėtume skirti apie 280 kv.m. Tai jau yra dideli skaičiai.
  • Dažniausiai žmonės domisi namais iki 100 kv. m, tai tokiems namams, jeigu nėra papildomų sąlygų, apribojimų, užtektų ir 8 a sklypo“, - sako I. Pavilonė.

Pašnekovė priduria, kad neretai pirkėjams kyla klausimas, ką rinktis pirma - sklypą ar namą. Architektė sako, tai turėtų vykti kompleksiškai. „Iš esmės viskas eina kartu - reikia kartu ir galvoti, žinoti, kokio namo reikia, ir tuomet rinktis sklypą“, - sako I. Pavilonė.

Kaip pasiruošti namo statybai

Patarimai, kaip nepadaryti klaidų

Taigi, klaidų sąrašas, renkantis sklypą, tikrai nemažas. Ką daryti, kad išsirinktume geriausią variantą?

I. Pavilonės teigimu, pirmiausia reikia susirasti ir išnagrinėti teritorijos, kurioje planuojama pirkti sklypą namo statyboms, bendrąjį planą. Reikia įsitikinti, ar teritorija, kurioje planuojama pirkti sklypą, yra gyvenamoji, ar kažkur šalia nėra komercinės, sandėliavimo paskirties sklypų, kuriuose ateityje kaimynystėje gali atsirasti koks nors sandėlis.

Taip pat prieš perkant sklypą reikėtų prašyti pardavėjo, kad suteiktų informacijos apie sklypo detalųjį planą. Pasiaiškinti, kokiu būdu buvo suformuotas sklypas - ar tiesiog kadastriniais matavimais, ar detaliuoju planu, ar formavimo pertvarkymo projektu. Nes du paskutiniai dokumentai gali reikšti, kad sklype yra kažkokių apribojimų.

Taip pat reikia pasižiūrėti NT išrašą, nes jame taip pat galima rasti daug naudingos informacijos, būna aprašyti servitutai, ar tokių sklype yra, apsaugos zonas. Bet išrašas turi būti atnaujintas“, - patarimais dalijasi architektė.

Ji tęsia, kad mažiausiai „kabliukų“ atsiranda tuomet, kai sklypui yra parengtas detalusis planas. „Taip pat visada patrauklu turėti galimybę prisijungti prie centralizuotų nuotekų valymo tinklų, vandentiekio, dujų“, - priduria I. Pavilonė.

Žingsniai po sklypo įsigijimo

Nusipirkote žemės sklypą tam tikroje vietoje, tam tikroje aplinkoje, tam tikros sąlygos projektuojant ir statant jam galioja. Prieš pradedant namo statybas, Jūsų laukia tokie žingsniai:

  1. Išsirenkate namo projekto koncepciją (internete pasidairote kartotinių namų kataloguose).
  2. Kreipiatės į savo miesto/rajono savivaldybę dėl specialiųjų architektūrinių reikalavimų bei sąlygų projektavimui išdavimo. (gyvai arba internetu).
  3. Kai gaunate sąlygas ir reikalavimus, kreipiatės į pasirinktą projektuotoją, kuris suprojektuotų ir pritaikytų namą jūsų sklype taip, kaip jums norėtųsi ir sutinkamai su išduotomis sąlygomis ir reikalavimais (iš savivaldybės). Projektuotojas-architektas jums gali padėti suformuoti prašymą savivaldybei, pakonsultuoti dėl pačio namo pasirinkimo ir pan. priklauso nuo projektuotojo.
  4. Pasirašote su projektuotoju sutartį ir jis jums suprojektuoja namą bei pritaiko jį jūsų sklype. Gauna statybos leidimą.
  5. Samdote statybos vadovą bei statybos techninį prižiūrėtoją.
  6. Jie (statybos ir techninės priežiūros vadovai) parekomenduoja jums greičiausią, efektyviausią, patogiausią statybos būdą, kuris atitiktų jūsų lūkesčius dėl biudžeto ir statybos terminų.
  7. Samdote gerą meistrą su gera brigada (arba pameistriais).
  8. Jums pastato namą, įrengia.
  9. Užbaigiant statybą, samdote matininkus, kurie sumatuoja namą, atnaujina žemės sklypo matavimus.
  10. Teikiate užbaigto statyti namo deklaraciją Statybos inspekcijai tvirtinti. JI patvirtina.
  11. Įregistruojate namą bei nuosavybės teises į jį VĮ Registrų Centras.

ARBA vietoje visų šitų procedūrų samdotės Projekto bei statybos Valdytoją, kuris maždaug už 10k Eur viską suorganizuoja, padaro, sukonsultuoja, susamdo, sutvarko ir išlaisvina jus iš kančios, nervų ir piniginių netekčių.

Sklypo paruošimo etapai

  1. Sklypo analizė: Ar leistina statyba toje teritorijoje? Ar yra inžinerinės komunikacijos (vanduo, elektra, nuotekos)? Koks grunto tipas (smėlis, molis, durpės)? Koks sklypo reljefas - ar reikės lyginimo darbų? Pasikonsultuokite su inžinieriumi ar architektu.
  2. Sklypo išvalymas ir paruošimas: Pašalinkite medžius, krūmus, kelmus. Išlyginkite sklypo paviršių. Pašalinkite perteklinį gruntą ar suvežkite papildomo, jei reikia stabilumo. Užtikrinkite gerą privažiavimą sunkvežimiams ir kranui.
  3. Pamatų įrengimas: Moduliniams namams dažniausiai pasirenkami poliniai arba plokštiniai pamatai. Trukmė: nuo 1 iki 10 dienų (priklausomai nuo tipo ir oro sąlygų).
  4. Komunikacijų paruošimas: Atvesti elektros įvadą iki sklypo ribos ar namo vietos. Užtikrinti vandens tiekimą (artezinis gręžinys arba miesto tinklai). Pasirūpinti nuotekų sprendimu (miesto kanalizacija arba biologinis valymo įrenginys).
  5. Privažiavimo kelias: Tvirto ir plataus kelio, kad pravažiuotų sunkioji technika. Kranui ar transportavimo įrangai skirti manipuliacijos erdvės.

Galimi komunikacijų sprendimai

Komunikacija Galimi sprendimai
Elektra ESO įvadas, saulės baterijos
Vanduo Gręžinys, šulinys, centralizuotas tinklas
Nuotekos Kanalizacija, biologiniai įrenginiai
Internetas Mobilus ryšys, šviesolaidis (jei yra)

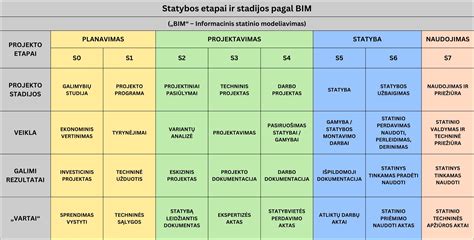

Statybos etapai

  1. Projekto rengimas ir derinimas: Pasirinkite patinkančią architektų komandą, kuri suprastų jūsų norus ir poreikius.
  2. Statybos leidimas: Tai dokumentas leidžiantis pradėti statybos darbus ir jis yra derinamas su vietos savivaldybe. Leidimui išduoti statyti naują neypatingą statinį numatytas 30 darbo dienų terminas, nuo dokumentacijos pateikimo dienos.
  3. Pamatų įrengimas: Kai tiksliai nustatytas pamatų tipas, atliekami kasimo darbai, klojamasi armatūra, montuojamos klojinių sistemos ir betonuojama.
  4. Laikančiųjų konstrukcijų statyba: Priklausomai nuo pasirinktos technologijos, sienos gali būti mūrijamos iš blokelių (keraminių, dujų silikato, betono), formuojamos iš medienos ar surenkamos iš gelžbetonio plokščių.
  5. Stogo ir angų įrengimas: Stogo montavimas prasideda nuo santvarų arba gegnių montavimo, kurios suformuoja pagrindinę stogo formą.
  6. Langų ir durų montavimas: Langų montavimui būtina naudoti sandarinimo putas, hidroizoliacines juostas, difuzines plėveles, o pačias angas būtina tiksliai paruošti.
  7. Inžinerinių tinklų įrengimas: Vienas pirmųjų darbų - vidinės elektros instaliacijos išvedžiojimas. Montuojamos kabelių trasos, rozetės, jungikliai, apšvietimo taškai, signalizacijos ir automatikos linijos.
  8. Šildymo sistemos įrengimas: Šildymo tipas turi būti aiškus dar projektavimo stadijoje: ar bus oras-vanduo šilumos siurblys, dujinis katilas, geoterminis šildymas ar krosnis.
  9. Vėdinimo sistemos įrengimas: Dažniausiai įrengiama rekuperacinė sistema, kuri užtikrina gryno oro tiekimą ir šilumos atgavimą.
  10. Vidaus apdaila: Pradžioje atliekami tinkavimo ir glaistymo darbai, kurie išlygina paviršius.
  11. Grindų dangos įrengimas: Jei buvo įrengtas grindinis šildymas, būtina laikytis technologinių pertraukų, kol grindų betonas visiškai subręs.
  12. Sanitarinių prietaisų montavimas: Jungiami klozetai, praustuvai, dušai, vonios, skalbyklės, boileriai.
  13. Statybos užbaigimo deklaracija: Tai patvirtina, kad pastatas buvo pastatytas pagal projektą ir galiojančius teisės aktus.
