Šiame straipsnyje aptarsime įvairius klausimus, susijusius su daugiabučių monolitinių gyvenamųjų namų projektais Lietuvoje. Nuo statybos leidimų gavimo iki rekonstrukcijos ypatumų ir energinio efektyvumo reikalavimų. Nagrinėsime, kokie dokumentai reikalingi skirtingais atvejais, kaip planuoti statybos darbus ir kokie yra svarbiausi etapai.

Statybos Leidimai ir Reikalavimai
Prieš pradedant bet kokius statybos ar rekonstrukcijos darbus, svarbu išsiaiškinti, kokie leidimai yra reikalingi. Leidimai priklauso nuo darbų pobūdžio, planuojamo ploto ir vietovės, kurioje yra sklypas.
Kada Reikalingas Leidimas?
- Stogo dangos keitimas ir apšiltinimas: Reikalingas statybos leidimas arba rekonstrukcijos leidimas, priklausomai nuo darbų apimties.
- Priestato statyba: Reikalingi leidimai su pamatais.
- Mansardos įrengimas: Norint įsirengti kambarius, gali prireikti leidimo.
- Namo išdidinimas: Jei norima išdidinti kambarį į fasadinę pusę, reikalingas projektas ir leidimas.
Ką Daryti, Jei Namas Avarinės Būklės?
Jei senas namas yra avarinės būklės ir norima vietoj jo statyti naują, reikia išsiaiškinti, ar reikalingas griovimo leidimas, statybos leidimas ir namo projektas. Taip pat reikia pasidomėti, ar galima supaprastinta namo statyba.
Energinio Efektyvumo Klasė
Rekonstruojant seną namą, svarbu atkreipti dėmesį į energinio efektyvumo klasę. Daugeliu atveju reikalinga pasiekti tam tikrą energinio naudingumo lygį, pavyzdžiui, A++ arba B-A. Reikalavimai priklauso nuo rekonstrukcijos apimties ir galiojančių teisės aktų.
Rekonstrukcijos Ypatumai
Rekonstruojant namą, svarbu atsižvelgti į įvairius aspektus, pradedant nuo dokumentų tvarkymo ir baigiant darbų priežiūra.
Dokumentų Tvarkymas
- Bendrasavininkų sutikimas: Jei namas priklauso keliems savininkams, reikalingas visų jų sutikimas rekonstrukcijai.
- Projektas: Rekonstrukcijos projektas gali turėti galiojimo laiką, todėl reikia pasitikrinti jo aktualumą.
- Geologiniai tyrimai: Statybos inspekcija gali reikalauti geologinių tyrimų, net jei jie nebuvo reikalingi projektuojant rekonstrukciją.
Statybos Darbų Eiga
Statybos darbai turi būti atliekami nuosekliai, laikantis projekto ir reikalavimų. Štai keletas svarbiausių etapų:
- Pasiruošimas: Sklypo valymas, technikos samdymas, smėlio užvežimas ir paruošimas statybų aikštelės.
- Pamatų įrengimas: Pamatų polių gręžimas, armatūros tinklų įkišimas ir betonavimas.
- Komunikacijos: Vandens, nuotekų, elektros ir kitų komunikacijų įvadų atvedimas.
- Mūras: Sienų mūrijimas, sąramų įrengimas virš langų ir monolitinis žiedas.
- Perdanga: Perdangos įrengimas.
- Stogo įrengimas: Stogo gegnių montavimas ir stogo dangos dengimas.
- Langų ir durų įstatymas: Angokraščio šiltinimas ir langų bei durų montavimas.
- Fasado šiltinimas ir apdaila: Fasado šiltinimas, armavimo tinklelio dėjimas ir apdailos darbai.
- Vidaus darbai: Elektros, signalizacijos, televizijos ir interneto laidų vedžiojimas, laiptų įrengimas, grindų betonavimas, sienų tinkavimas ir vidaus apdaila.
- Sklypo tvarkymas: Sklypo lyginimas, trinkelių klojimas ir apželdinimas.

Energetiniai Reikalavimai
Rekonstruojant namą, svarbu atkreipti dėmesį į energetinius reikalavimus, kurie priklauso nuo namo statybos metų ir planuojamų darbų apimties.
Sodo Namo Rekonstrukcija
Planuojant sodo namo rekonstrukciją, reikia atsižvelgti į tai, ar namas yra miesto teritorijoje, ar priklauso sodų bendrijai. Skirtumai tarp sodo namo ir gyvenamosios paskirties namo gali turėti įtakos leidimų gavimui ir reikalavimams.
Ūkinio Pastato Statyba
Jei planuojama statyti ūkinį pastatą, svarbu išsiaiškinti, kokie leidimai reikalingi ir kokie atstumai turi būti išlaikyti iki sklypo ribų.
Ūkininko Pažymėjimas
Turint ūkininko pažymėjimą, galima statyti ūkinius pastatus. Svarbu išsiaiškinti, ar reikalingas rašytinis leidimas statybai ir ar galima atsivesti elektrą.
Atstumai Iki Sklypo Ribų
Statant ūkinį pastatą, reikia laikytis tam tikrų atstumų iki sklypo ribų. Atstumai priklauso nuo pastato dydžio ir vietovės.
Daugiabučio Namo Pridavimas
Priduodant pastatytą ar rekonstruotą daugiabutį namą, reikalingi tam tikri dokumentai. Dokumentų sąrašas priklauso nuo namo energinio naudingumo klasės.
Dokumentai Pridavimui
- Stogo garantija: Gali būti reikalinga stogo garantija.
- Gręžinio sertifikatas: Gali būti reikalingas gręžinio sertifikatas.
- Sandarumo testas: Atliekamas sandarumo testas.
Energinė Klasė
Priduodant B klasės namą, gali būti reikalingi kitokie dokumentai nei priduodant A+ klasės namą. Reikalavimai priklauso nuo energinio naudingumo klasės.

Statybos Eiga Žingsnis Po Žingsnio
Statybos procesas susideda iš kelių pagrindinių etapų, kuriuos svarbu nuosekliai įgyvendinti. Štai išsamus vadovas, kaip tinkamai organizuoti statybos darbus:

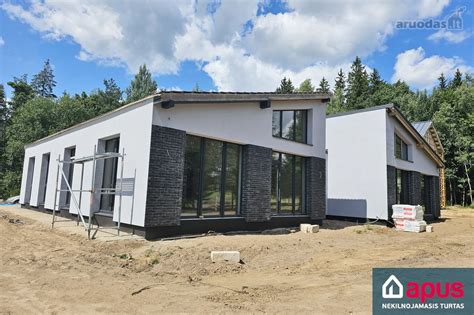

1. Pasiruošimas. Gavus statybos leidimą, pirmiausia reikia pasiruošti statybų aikštelę. Pašalinkite nereikalingus želdinius ir samdykite techniką, kad išstumtų augalinį sluoksnį (dirvožemis, paviršinis žemių sluoksnis ~20-50cm) ten, kur stovės namas bei bus trinkelės. Užvežkite smėlio ir jį sutrombuokite, kad paruoštumėte švarią ir patogią statybų aikštelę.
Patarimai: Ten, kur bus trinkelės ar įvažiavimas į sklypą, iškart užsivežkite "gruzo" arba pasidarykite pagrindus trinkelėms. Šis įvažiavimas tarnaus kaip statybinis visų statybų metu. Venkite klimstančios technikos, kuri atveš medžiagas, blokelius ir tt.
2. Pamatų įrengimas. Gręžkite pamatų polių vietas ir įkiškite armatūros tinklus į tas skyles. Užpilkite betonu. Priklausomai nuo oro, reikės 1-2 savaičių, kol betonas pilnai sudžius. Jei labai karšta, betoną reikia laistyti, kad nesutrūktų per greit džiūdamas.
3. Komunikacijos. Kai jau išdžiūna rostverko betonas, galima vesti komunikacijas, nes aiškus atvedimo taškas pagal namo planą. Ten, kur pagal projektą numatytos vandens, nuotekų, elektros ar kitų komunikacijų įvadų vietos, atveskite įvadus. Įvadai kasami po rostverku, kol kasama jis kabės ore - tai normalu. Atlikus komunikacijų tiesimą, reikia vėl iškviesti geodezininką, kuris nužymės paklotas komunikacijas ir padarys kontrolinę komunikacijų nuotrauką, kurios reikės priduodant namą.
Patarimai: Iškišus vandens, elektros komunikacijas būsimo namo viduje, nepagailėkite palikti bent 2m vamzdžio ar laido ilgio atsargos - tada turėsite daugiau laisvės koreguoti įvadų vietą darant vidaus darbus. Elektros įvadas daromas akių lygyje, todėl iš grindų turi išlysti nemažai laido, kad paskui nepritrūktų. Kanalizacijos vamzdis turi būti su plastikiniu dangteliu, kad nepribyrėtų žemių. Šio vamzdžio irgi iškiškit daugiau, paskui, jei ką, nupjausite.
4. Mūras. Prieš mūryjant ant rostverko, išvyniojama hidroizoliacinė juosta. Mūrijama nuo pastato kampų link centro. Pasiekus langus, dedamos sąramos (sijos virš langų angų). Prieš perdangą liejamas monolitinis žiedas 1 aukšto perimetru.
Patarimai: Mūrininkams reiktų patikslinti langų ir durų angas. Jei iš vidaus šiltinsite angokraščius, atitrauksite langus nuo angų kraštų (kad mūras nesiliestų su langais), langų angas gali tekti padidinti 3-4cm nei nurodyta projekte. Nes langų realus plotis, įvertinus šiltinimą, atitraukimus bus mažesnis.
5. Perdanga.
6. Antro aukšto mūras. Sumontavus perdangas, 2 aukšto blokeliai sukeliami krano ar „fiskaro" (sunkvežimis su kranu) pagalba. Blokeliai sukeliami į namo centrą, kad netrukdytų mūrininkams kelti sienų perimetru. Pasiekus langus, dedamos sąramos (sijos virš langų angų). Prieš stogą liejamas monolitinis žiedas ten, kur bus įrengiami mūrlotai stogo gegnių atrėmimui.
7. Stogo gegnių montavimas.
8. Stogo dangos dengimas.
9. Langai ir lauko durys, vartai. Prieš tai atliekamas angokraščių šiltinimas.
Patarimai: Patartina labai gerai apsaugoti langus, o ypač lauko duris plėvelėmis ar kita apsauga. Apsukite plėvele, maišeliu sutvirtinant lipnia juosta lauko durų rankeną, nes ji nukenčia labiausiai. Neleiskite (galima užklijuoti tas duris) vaikščioti, vežti karučiais medžiagų per terasos vitrinos duris. Jos neturi sužeminto slenksčio (kaip lauko durys), todėl gali būti gana greitai suniokotos, išsikraipyti. Nepamirškite po maždaug metų sureguliuoti visus langus ir duris.
10. Fasado šiltinimas. Gali dubliuotis su vidaus darbais (taupant laiką) - šie darbai dažnai daromi kartu. Iš pradžių šiltinamas fasadas, paskui atkasamas ir šiltinamas cokolis. Iš vidaus tepti nereikia.
11. Fasado apdaila. Klijuojamas putų polistirolas. Ant putų polistirolo dedamas armavimo tinklelis, „užtraukiamas" fasado armavimo mišinys (pilkas). Jam išdžiūvus, dedamas struktūrinis tinkas ar kita apdaila. Kartu su fasadu, armavimo mišinys dedamas ir ant atkasto cokolio putų polistirolo.
Patarimai: Cokolis armuojamas per visą aukštį (net ir kur užsipils žemėmis), o tinkas ar kita apdaila dedama tik tiek, kiek matosi cokolis (taupant pinigus). Armuoti visą cokolio aukštį reikia, nes iš išorės dar bus dedama hidroizoliacinė membrana (juoda, su burbuliukais). Jei cokolis nebus armuotas, paliktas plikas polistirolas, burbuliukai, spaudžiami žemės, susmigs į polistirolą, užsispaus, ir tada nebus tinkamo cokolio vėdinimo, drėgmės išgarinimo. Jei darysite drenažą, jis daromas šioje stadijoje, įrengus membraną. Jei drenažą darysite anksčiau (pvz., vedant kitas komunikacijas), atkasant cokolį armavimui ir šiltinimui bus sunku prieiti prie pamato per jau įrengtą drenažą - dažniausiai jį ištampo, sugadina nuolydžius ir jis tampa neefektyvus. Baigus fasadą, galite kviesti geodezininką, kad jis padarytų pastato išpildomaja (kitaip kontrolinę) nuotrauką (gali būti tas pats brėžinys kartu su inžinerinių tinklų kontroline nuotrauka).
| Etapas | Veiksmai | Patarimai |
|---|---|---|
| Pasiruošimas | Sklypo valymas, smėlio užvežimas | Užsivežti "gruzo" įvažiavimui |
| Pamatai | Polių gręžimas, betonavimas | Laistyti betoną karštu oru |
| Komunikacijos | Įvadų atvedimas | Palikti 2m vamzdžio atsargos |
| Mūras | Sienų mūrijimas | Patikslinti langų angas |
| Fasadas | Šiltinimas, apdaila | Armuoti visą cokolio aukštį |
Vidaus Darbai.
Elektros, signalizacijos, televizijos ir interneto laidų vedžiojimas.
Patarimai: Patartina viską fotografuoti, susižymėti pagrindinius atstumus, nes vėliau užtinkavus sienas ir įrengus apdailą ir norint kažką pragręžti, labai pravers.
Laiptų įrengimas.
Pirmo aukšto grindys. Jei jūsų pertvaros iš gipso kartono, pamatėlio daryti nereikia, tiesiog tose vietose, kur bus pertvaros, pastiprinamas grindų betono sluoksnis. Įrengus pamatėlį, trombuojamas smėlio pasluoksnis po grindimis, ant kurio betonuojamas pirmas betono sluoksnis (juodgrindės). Ant jo jau galima patogiai vaikščioti, ant jo klojamas putų polistirolas. Ant polistirolo klojama hidroizoliacinė-šilumą atspindinti plevelė, kuri būna su sužymėtais kvadratėliais, kad toliau patogiau būtų lygiai kloti šildomų grindų vamzdelius. Paklojus vamzdelius, dedamas armatūros tinklas ir liejamas betono sluoksnis, kuris jau bus jūsų „švarios grindys" - ant jų vėliau klosite grindų dangą.
Patarimai: Prieš betonuojant „švarias grindis", patalpų perimetru turėtų būti sudedama kompensacinė juosta - tam, kad besiplėsdamas ar džiūdamas betonas nesutrūkinėtų ties sienomis. Džiūnant grindims, ties visomis durų angomis betonas sutrūks per durų plotį, bet tai normalu.
Antro aukšto grindys. Viskas analogiška 1 aukšto grindims.
Rekuperacijos vamzdyno vedžiojimas.
Patarimai: Daužant angas perdangoje, žiūrėkite pagal projektą ar perdangų užsakymo brėžinį ar tai nelaikančios perdangos, jose angų daužymas ribotas. Konsultuokitės su savo darbų vadovu, nes tie, kas veda rekuperaciją, kartais nesigaudo šiuose reikaluose ir gali susilpninti perdangą.
Sienų tinkavimas.
Stogo šiltinimas (iš vidaus).
Patarimai: A+ ir aukštesnės klasės namuose dažnai šiltinama pučiama vata ar poliuretanu (norint išgauti sandarumą).
Vidaus apdaila.
Sklypo Tvarkymas. Lyginamas sklypas, išlyginamos molio, juodžemio ir kitos žemių krūvos, susidariusios statybų metu. Nereikalingas gruntas išvežamas, arba atsivežama, jei trūksta. Išlyginus sklypą, gruntas turėtų būti apie 10cm žemiau nei būsimos trinkelių dangos viršus (nes tiek dar reikės užvežti juodžemio žolei).
Patarimai: Klojant trinkeles, galutinai fiksuojami reikalingi sklypo aukščiai, nuolydžiai. Elektros maitinimą, video pasikalbėjimo laidus turėjote atsivesti iš anksto, Komunikacijų stadijoje.
Šis straipsnis apžvelgė pagrindinius aspektus, susijusius su daugiabučių monolitinių gyvenamųjų namų projektais Lietuvoje. Tikimės, kad ši informacija padės jums sėkmingai įgyvendinti savo statybos ar rekonstrukcijos planus.
