Elektros Įvedimas Į Namų Valdos Sklypą: Žingsnis Po Žingsnio

Šiame straipsnyje aptarsime, kaip įsivesti elektrą į namų valdos sklypą Lietuvoje. Sužinosite, nuo ko pradėti, kokie dokumentai reikalingi, kokie yra ESO reikalavimai ir kaip pasirinkti tinkamą elektros tiekėją. Taip pat aptarsime kainas ir galimus paramos būdus.

Nuo Ko Pradėti?

Pirmas veiksmas buvo išsiimti prisijungimo sąlygas iš ESO (kitaip būtume negavę statybos leidimo). Prisijungus prie manoelektra.lt galima stebėti pateiktus dokumentus, laukiančius dokumentus, sumas, kiek ir už ką reikės mokėti (gana patogi sistema), bet...

Prisijungimo Sąlygų Gavimas

Nusimatėme, jog reikės 15kW galios.

Bendravimas Su ESO

Buvo skambinta daug kartų į ESO teirautis, kaip vyks visas procesas, už ką bus mokami pinigai, apie sutarties sąlygas ir t.t., bet mums taip ir liko daugybė klaustukų ir visas įvedimo procesas pasirodė per sudėtingas. Nei viena konsultantė nesugebėjo paaiškinti, kaip ir kur bus atvedami kabeliai ir kitų techninių dalykų.

Nepriklausomo Elektriko Paslaugos

Atrodė, jog aš suprantu daugiau nei jos, tad mes kreipėmės į nepriklausomą elektriką, kad elektrą įvestų jis ir parengtų rangovo aktą, kurio reikia, kad ESO galėtų prijungti mus prie elektros tinklų.

Kodėl Rinktis Nepriklausomą Elektriką?

Nenorėjome įsivesti laikinos elektros dėžutės kažkur sklypo kampe (taip siūlė ESO), nes pastačius namą būtų tekę vėl atlikti kasimo darbus, kad atsivesti dėžutę į tikslią vietą, tad nusprendėme, jog pirmiausia pasidarome pamatus, o elektrą įsivesime į tą vietą, kur ir namuose stovės elektros skydelis.

Pliusas, jog vedant elektrą ne per ESO, galima rinktis kabelio tipą. Pasirinkome varinį (16 m2), kiek supratau iš ESO, jie deda aliuminius. Žinoma, tokio gero kabelio šiuo metu nereikia, bet neaišku, kas bus po 10 metų.

Elektriniai įrenginiai, el. automobiliai, dviračiai, paspirtukai reikalauja didesnės galios, tad ateityje bus mažiau galvos skausmo.

Kabelio Tiesimas

ESO elektros spinta stovi kitapus kelio, tad reikėjo jį perkasti. Kasant kelią buvo jaudulio, kad neužkabintų esamų komunikacijų, bet viskas praėjo sklandžiai, nors kasimas buvo sunkus (pasirodo kelias supiltas iš plytų ir akmenų).

Kabelį klojo 70 cm gylyje raudoname gofruotame vamzdyje, o po keliu gofrą įdėjo į dar vieną d=110 gofrą, kad kiti kasantys kelią jo nenutrauktų. Taip pat uždėjo apsauginę juostą 10 cm virš vamzdžio.

Dar įdėjom papildomai vieną tuščią d110 vamzdį po keliu, jeigu kada nors reiktų kažką pravesti į kitą kelio pusę.

Taip pat elektrikas pasiūlė įmesti į griovį dar vieną tuščią gofrą Telia internetui, o aš dar sugalvojau, jog reikia dar vienos gofros, kad atvesti kabelį iki kiemo vartų. Iš viso gavosi dvi d110 gofros po keliu ir 3 gofros sklype iki katilinės.

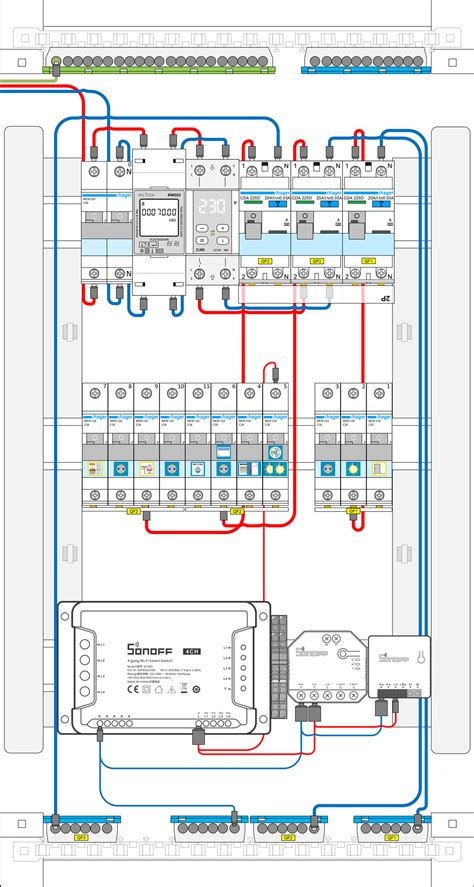

Katilinėje pastatė laikiną statybinę dėžutę su saugikliais ir rozetėmis ir dar įdėjo nuotekio rėlę dėl saugumo.

Atvažiavo matininkas, nužymėjo laidą.

Pamatavus varžą, ESO varža buvo žymiai prastesnė nei mūsų padaryta pamatuose (apie pamatų įžeminimą galite skaityti čia).

Tas pats elektrikas suvedė visus duomenis ir suderino su ESO, tad prisijungę prie savitarnos pamatėme, jog pateiktas rangovo aktas ir ESO galės atvažiuoti pajungti skaitliuką.

Mokėjimų Sustabdymas

ESO teikia galimybę metams (ar kitam laikotarpiui) sustabdyti mokėjimus, jeigu elektra nebus naudojama, tad tą ir padarėme (užsakėme laikiną nevartojimą).

Svarbūs Aspektai

p.s. elektros kabelis ir dujų vamzdis turėtų eiti ne arčiau kaip 1 m vienas nuo kito.

Už elektros įvadus ir galios didinimą atsakingas ESO.

Kainos

Už elektros įvedimo sutartį ESO sumokėjome ~75 Eur.

Už paslaugas ir medžiagas iš nepriklausomo elektriko sumokėjome 678 Eur (dar gavome vieną pasiūlymą už 1200 Eur).

Elektros Tiekėjo Pasirinkimas

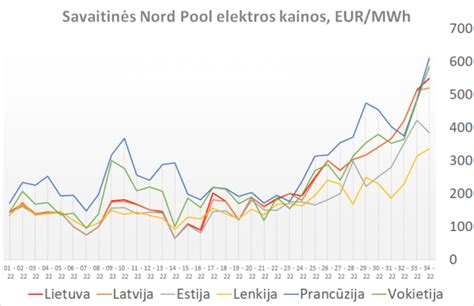

Pasimesti tarp elektros tiekėjų ir jų pasiūlymų tikrai lengva! Elektra visiems ta pati - bet kaina, kurią už ją mokate, keliasdečimčia procentų. Viskas priklauso nuo tiekėjo, pasirinkto plano ir to, kaip vartojate elektros energiją.

Kai kurie tiekėjai siūlo mažesnę kWh kainą, bet taiko didesnį mėnesinį mokestį. Kiti - atvirkščiai.

Norite kas mėnesį už elektrą mokėti mažiau? Vienas paprasčiausių būdų tai padaryti - pasirinkti jūsų gyvenimo ritmui tinkamą elektros vartojimo planą.

Jei daug elektros sunaudojate vakare ar naktį (maistą gaminate, skalbiate, siurbiate, naudojate buitinę techniką ar kraunate elektromobilį dažniausiai vakarais ir savaitgaliais), naktinis tarifas gali padėti pastebimai sutaupyti.

Kiek ir kada sunaudojate elektros? Koks tarifas šiuo metu taikomas jūsų sutartyje? Ar tikrai verta rinktis dviejų laiko zonų planą?

Elektros Tiekėjų Mokesčiai

  • Visiems Enefit kainos planams (išskyrus planą "Fiksuotas24+" ir "Fiksuotas11+" - 3 Eur/mėn.) taikomas papildomas 2 Eur/mėn.
  • Visiems Elektrum kainos planams taikomas papildomas 2,00 Eur/mėn.
  • Ignitis fiksuotos kainos planams (išskyrus planą "Fiksuotas14" - 2,05 Eur/mėn.) su Standartiniu ESO planu taikomas papildomas 1,05 Eur/mėn. 1 laiko zona.

ESO Kainos Sudėtinės Dalys

Trumpai tariant ESO kainą sudaro laidai, stulpai, skydinės, gedimai, skaitliukai ir kt. perdavimą, skirstymą ir tinklų priežiūrą.

Taip pat ESO kainą sudaro (veikla, personalas, reklama). kuris gali būti fiksuotas kas mėnesį nepriklausomai nuo vartojimo.

statau nama. elektros isvedziojimas

Parama

Negalima nieko teigti absoliučiai, kadangi paramos priemonės gali būti keičiamos, paskelbiamos naujos ir panaikinamos senos. Tačiau parama paprastai suteikiama elektromobilio įsigijimui arba kuomet seną, taršų automobilį keičiate į elektromobilį.

Statybos Leidimas Ir Kiti Leidimai

Šitas post’as bus skirtas paaiškinti žmonėms žmonių kalba tai, kas nusako, ar jūsų norimam statyti pastatui reikia rengti projektą, gauti statybų leidimą, ar vis gi ne.

Iš senų laikų labai gajus mitas, kad statyti namą iki 80m2 ploto leidimas nereikalingas. Ir taip ir ne. Yra niuansų.

Ar statybai reikalingas projektas ir leidimas? Kada jis pradėtas statyti?

Juos apibrėžia - STR 1.01.03:2017 „Statinių klasifikavimas“ 5 įstatymo skyrius.

Pagal LR Statybos įstatymo 2 straipsnio 28 punktą. Neypatingasis statinys - statinys, nepriskiriamas prie ypatingųjų ir nesudėtingųjų statinių. Tai yra dažniausiai pasitaikantys paprasti namai, kurių kvadratūra jau viršija 80m2. 100-200m2 gyvenamas namas - klasikinis tokios kategorijos statinys. Plačiau žiūrėsim į šią kategoriją.

Nesudėtingi Statiniai

Būtent čia ir “gyvena” tie paprastai ir nesudėtingai be leidimų statomi statiniai. Nesudėtingi statiniai apibrėžti tiksliai. STR 1.01.03:2017 „Statinių klasifikavimas“ 6 įstatymo skyrius.

Dar vienas mums dažnai sutinkamas įstatymas - STR 1.05.01:2017 „Statybą leidžiantys dokumentai. Statybos užbaigimas. Statybos sustabdymas. Savavališkos statybos padarinių šalinimas. Statybos pagal neteisėtai išduotą statybą leidžiantį dokumentą padarinių šalinimas“.

Jeigu jūs turėjote sklypą ir pradėjote statyti dar iki 2017 metų - užregistruoti jį supaprastinta tvarka galima ir šiandien. Verta turėti įrodymus, kad statyta tikrai tuo metu.

Leidimai Vilniaus Rajone

Ar galiu Vilniaus rajone statyti gyvenamą namą iki 80m2 be leidimo? Ne. Nuo 2017 metų statant bet kokius gyvenamuosius namus leidimas privalomas. Verta paminėti, kad projektas ir derinimo tvarka tokio dydžio namų yra paprastesnis.

Sodo Namai

Sodų bendrijoje statomas nedidelis sodo namas. Taip. Jeigu tokio sodo namo aukštis neviršija 8,5m, o bendra kvadratūra (rūsio plotas neskaičiuojamas) neviršija 80m2 - statyti ir registruoti galima be leidimo. Tiesa reikia išlaikyti reikalingus atstumus nuo sklypo ribų, nepažeisti trečiųjų asmenų interesų ir pan.

Nėra skirtumo ar sodų bendrija yra mieste ar kaime - leidimas nereikalingas, kadangi sodo pastatai iki 80m2 priskiriami I nesudėtingų statinių grupei. Jeigu sodo namas viršija 80m2 - leidimas reikalingas.

Šiltnamiai

Noriu pastatyti šiltnamį prie tvoros su kaimynu. Vilniuje, Žvėryne. Ar galiu tiesiog statyti ir užregistruoti? Šiltnamiai iki 80m2 priskiriami I grupės nesudėtingiems statiniams. Taigi ir kaime ir mieste juos galima statyti neturint leidimo. Jeigu norima statyti neišlaikant 3m atstumo nuo sklypų ribos - būtinai reikia ir kaimyno sutikimo.

Pirtelės

Turiu 1ha žemės ūkio paskirties sklypą su tvenkiniu. Noriu pastatyti pirtelę. Jeigu pirtelė yra iki 80m2 - leidimo ir projekto kaip ir nereikėtų. BET. Sklypas turi turėti bent jau suteiktą adresą. Sklype turėtų būti suformuota užstatymo teritorija. Tai gali būti senos sodybos teritorija arba suformuota nauja. Tuščio sklypo atveju reikia rengti ūkininko sodybos vietos parinkimo planą. Arba, jei sklypas patenka į savivaldybės urbanizuojamą teritoriją - keisti sklypo paskirtį.

Priestatai/Garažai

Prie pilnai registruoto namo noriu pastatyti priestatą/garažą. Sklypas priklauso miesto teritorijai. Mieste privalu gauti statybą leidžiantį dokumentą ūkiniams pastatams, kurie priskiriami II nesudėtingų statinių grupei. Taigi, jei garažas bus iki 50m2 - leidimo nereikia. Jeigu didesnis - reikia. Verta atkreipti dėmesį į priestato konstrukcijas. Jeigu priestatas taps bendra namo dalimi - tai traktuojama kaip namo sudedamoji dalis - rekonstrukcija.

VTPSI Komentaras

SLD privalomumas naujo statinio statybos atveju priklauso nuo statinio kategorijos. Pagal kategorijas statiniai skirstomi į nesudėtinguosius, neypatinguosius ir ypatinguosius. Ypatingųjų ir neypatingųjų statinių statybai SLD visada privalomas.

Primename, kad nesudėtingųjų statinių kategorijai priskiriamas paprastos konstrukcijos pastatas, kurio didžiausias aukštis yra 8,5 metro, visų aukštų plotų suma - ne didesnė kaip 80 kvadratinių metrų ir kurio rūsys (pusrūsis) yra ne didesnis kaip vieno aukšto.

SLD statyti naują I grupės nesudėtingąjį statinį nėra privalomas, jei žemės sklypas nepatenka į kultūros paveldo objekto teritoriją, kurortą, Kuršių neriją, magistralinio dujotiekio vietovės klasių teritorijas, esančias 200 metrų atstumu abipus magistralinio dujotiekio vamzdyno ašies.

SLD statyti naują II grupės nesudėtingąjį statinį neprivalomas, jei žemės sklypas nepatenka į miestą, konservacinės apsaugos prioriteto ar kompleksinę saugomą teritoriją, kultūros paveldo objekto teritoriją, gamtos paveldo objekto, valstybinio parko, magistralinio dujotiekio vietovės klasių teritorijas, esančias 200 metrų atstumu abipus magistralinio dujotiekio vamzdyno ašies.

Elektros Įvedimas Be Namo Projekto

Klausimas: Ar įmanoma įsivesti elektrą į namų valdos sklypą, jeigu dar nėra jokio namo projekto (planuojama tik kažkada ateityje statyti gyvenamąjį namą), o elektra reikalinga laistymo sistemoms, ūkio darbams ir pan. Kiek suprantu, tokiu atveju, galima įsivesti tik laikinąjį elektros įvadą 12 mėn, ir tokią sutartį reikės vis pratęsinėti? Ar yra kitokia galimybė, būdai?

Atsakymas: Jeigu sklypas yra gyvenamosios paskirties ir planuojate statyti namą, tuomet teikiant paraišką AB ESO reikėtų pateikti namo projektą. Jeigu statiniui projektas nereikalingas, tuomet reikėtų gauti iš savivaldybės arba iš infostatyba pažymą, jog šiam statiniui projektas nereikalingas ir ją pateikti AB ESO teikiant paraišką prijungimui. Laikiną prijungimą prie AB ESO elektros tinklo bet kuriuo atveju reikės pratęsinėti kol bus toks poreikis. Jeigu sklypas namų valdos, tai gali būti įvestas pastovus įvadas, tik mokėsite ne 50%, bet 100% nustatytų prijungimo įkainių.
