Elektros tinklų nuosavybės ribų aktas yra svarbus dokumentas, reikalingas norint oficialiai patvirtinti, kad Jūsų objekto elektros tinklas yra pilnai paruoštas, tvarkingas ir gali būti prijungiamas prie ESO tinklo. Šiame straipsnyje aptarsime, kas yra rangovo aktas, kodėl jis reikalingas, kaip jį gauti ir kokie yra kiti svarbūs aspektai, susiję su elektros įrenginių prijungimu prie ESO tinklo.

Kodėl Reikalingas Rangovo Aktas?
Rangovo aktas yra būtinas šiais atvejais:
- Naujo įvado įrengimas (Elektros įrenginių techninės būklės patikrinimo aktas).
- Esamo įvado patikrinimas (Elektros įrenginių techninės būklės patikrinimo aktas, kai elektros įrenginių leistinoji naudoti galia didinama ar mažinama be rekonstravimo darbų).
Kodėl ESO reikalauja Rangovo akto, patvirtinančio apie įrengto vidaus tinklo kokybę? Atestuotas elektrikas /ar atestuota įmonė patikrina įrengtų elektros įrenginių techninę būklę ir vidaus elektros instaliaciją Jūsų objekte. Tai atlikus pateikia Rangovo aktą ESO, patvirtindamas, kad įrengtų elektros įrenginių techninė būklė atitinka reikalavimus, numatytus Elektros energijos gamintojų ir vartotojų elektros įrenginių prijungimo prie elektros tinklų tvarkos aprašo 161 punkte:
161 punktas: Vartotojai, kurių elektros įrenginių įtampa yra mažesnė kaip 1000 V savo lėšomis atlieka jam priklausančio objekto vidaus elektros instaliacijos ir kitus elektros įrenginių montavimo (rekonstravimo) darbus iki nuosavybės su operatoriaus elektros tinklais ribos, parengia šiems darbams atlikti būtinus techninius dokumentus ir gauna teisės aktų nustatyta tvarka atestuoto rangovo Elektros įrenginių techninės būklės patikrinimo aktą (Aprašo 1 priedas), patvirtinantį vartotojui nuosavybės teise priklausančių ar kitu teisėtu pagrindu valdomų, įskaitant ir bendrąja nuosavybės teise valdomų, įrengtų elektros įrenginių techninės būklės atitiktį teisės aktų reikalavimams, ir jį pateikia skirstomųjų tinklų operatoriui.
Kaip Gauti Rangovo Aktą?
Norint gauti rangovo aktą, reikia kreiptis į tam tikrą kvalifikaciją turinčius asmenis. Specialistas ar atestuota įmonė turi turėti atitinkamus atestatus pagal ESO standartus (VERT išduotas licencijas/atestatus).
## Dokumentų Tikrinimo Terminas ir BūsenaPateikus ESO rangovo aktą, dokumentai patikrinami per 5 darbo dienas nuo jo pateikimo dienos (esant itin dideliam dokumentų kiekiui + 2 darbo dienos).
Ar dokumentas buvo gautas, nuo šiol galima patikrinti Rangovų dokumentų pateikimas | ESO -> „Tikrinti būseną“. Taip pat, pateikus dokumentą išsiunčiami pranešimai Klientui ir Rangovui (jei nurodo tinkamus el. paštus).
Svarbu: Jei fiziniu parašu pasirašytą deklaraciją ESO atsiųs rangovas iš savo el. pašto, ji nebus priimta. Deklaraciją turi pasirašyti pats klientas el. parašu arba per ESO savitarnos svetainę.
Alternatyvūs Deklaracijos Pateikimo Būdai
- Klientui el. paštu atsiunčiama nuoroda, per kurią jis prisijungia, peržiūri pasirašomą dokumentą ir įsitikina, kad rangovas viską užpildė teisingai bei pasirašo dokumentą el. parašu.
- Klientas turi atsispausdinti, pasirašyti ir nuskenuotą dokumentą pats atsiųsti el. paštu.
- Jei klientas neturi nei el. parašo, nei el. pašto, vienintelė galimybė - atsiųsti pasirašytą deklaraciją fiziniu paštu adresu: Laisvės pr. 10, Vilnius.
Ar rangovas gali pateikti deklaraciją už klientą? Taip, tačiau tik tuo atveju, jei klientas įgalios rangovą pagal Civilinio kodekso 2.138 ir 2.138¹ straipsnių reikalavimus.
Saulės Elektrinių Įrengimas ir Leistina Generuoti Galia
Įsirengti iki 3,6kW įrengtos generuoti galios ir 0,8 kW keitiklio mikro saulės elektrinę - ši kompaktiška ir lengvai prijungiama elektrinė gali būti montuojama buto balkone, sode ar vasarnamyje.
Jei didinate esamos 0,8 kW elektrinės galią (pavyzdžiui, iki 2 kW) ir norite, kad būtų suteikta 1 kW leistina generuoti galia, turite kreiptis į elektrinės rangovą. Jis pateiks rangovo deklaraciją, kurioje nurodys naujus elektrinės parametrus ir nustatymus, užtikrinančius, kad į ESO tinklą bus atiduodama ne daugiau kaip 1 kW.
Jei turite elektrinę, kurios įrengta galia yra 0,8 kW ir keitiklio galia yra 0,8 kW, tokiai elektrinei nebus suteikta 1 kW leistina generuoti galia, nes leistina generuoti galia negali viršyti didžiausio elektrinės pajėgumo (Pmax). Visoms šioms alternatyvoms gali būti taikoma finansinė parama.
Pagrindiniai Saulės Elektrinės Parametrai
Kas yra elektrinės įrengtoji, leistina generuoti, elektrinės keitiklio ir kt. galia?
- Elektrinės įrengtoji galia, kW - elektrinę sudarančių įrenginių aktyviųjų vardinių galių suma.
- Elektrinės keitiklio galia, kW - jūsų keitiklio (-ių) (inverterio (-ių)) aktyvioji galia arba esant keliems keitikliams, suminė keitiklių aktyvioji galia. Šį dydį galite rasti keitiklio specifikacijoje. Rekomendacija planuojant įsigyti keitiklį - jo galia neturėtų viršyti (ar būti mažesnė) 40 proc. už įrengtąją elektrinės galią.
- Elektrinės leistina generuoti galia, kW - pagaminta galia, kurią pageidaujate atiduoti į ESO tinklą po prijungimo paslaugos įvykdymo (ši galia bus nurodyta ESO ir jūsų sudarytoje elektros įrenginių prijungimo sutartyje, nuosavybės ribų akte ir (ar) kituose su jūsų elektros įrenginiais susijusiuose dokumentuose).
- Didžiausias pajėgumas Pmax, kW - didžiausia ilgalaikė aktyvioji galia, kurią gali užtikrinti jūsų elektros energijos gamybos įrenginys.
ESO pastebi, kad vertinat ekonomiškumą, gaminantys vartotojai dažniausiai įsirengia 20 proc. didesnės galios saulės modulius nei keitiklio galia.
Pavyzdys: saulės elektrinės įrengtoji galia yra 5 kW, jūsų objekte vykstant elektros energijos generacijai t. y. saulėtu paros metu mažiausias elektros vartojimas yra 1,5 kW, tuomet leistina generuoti galia t. y. didžiausias kiekis kurį norėsite atiduoti į tinklą bus 5-1,5 = 3.5 kW.
Jei elektrinės didžiausias pajėgumas (Pmax) neviršija 100 kW, o į tinklą planuojama atiduoti ne daugiau kaip 1 kW (LGG), prijungimo sąlygų paraiškos ESO pildyti nereikia.
Jei elektrinės arba keitiklio galia viršija 1 kW, bet LGG išlieka 1 kW:Tokiu atveju elektrinę turi įrengti ir pridavimo dokumentus ESO pateikti rangovas. Jis turi pateikti rangovo deklaraciją.
Deklaracija teikiama patvirtinti, kad elektrinės įrengimo darbai atlikti kokybiškai, laikantis teisės aktų reikalavimų, įranga suderinta ir išbandyta bei atitinka Elektros įrenginių įrengimo taisyklių reikalavimus.

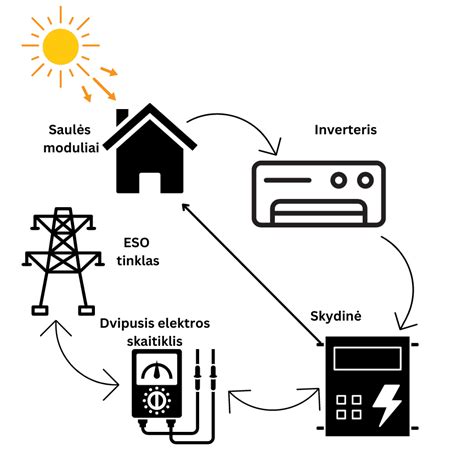

Saulės elektrinės schema
Laisvų Galių Ruožas
Laisvų galių ruožas - tai elektros tinklo dalis, kurioje galima prijungti naujas elektrines. Kiekvieno kliento objektas, kuriame įrengtas elektros apskaitos prietaisas, turi jam priskirtą elektrinį adresą. Šio adreso viena iš dedamųjų yra 110 kV tinklo pastotė.
Visas tinklas tiek skirstymo (ESO), tiek perdavimo (LITGRID) yra susijęs tarpusavyje. Todėl tinklo pralaidumai, kurie padalina visą Lietuvą yra padalinti pagal aukštos įtampos atkarpas.
Atsidarius dokumentą reikėtų rasti savo prioritetinę grupę, kuriai priklausote. Pavyzdžiui, jei esate fizinis asmuo, kurio vietovė yra Gargždai, jums reikėtų dokumente surasti stulpelį H („Prioritetinės grupės nr. 2. Fiziniai GV ir fiziniai ant stogų (ne GV) laisva galia saulei per ruožą, MW“) ir ruožo Nr. 10 (ruožo Gargždai Nr. yra 10).
Laisvi pralaidumai ruožuose yra peržiūrimi kas 3 mėnesius su LITGRID po kiekvieno tinklų naudotojų, kuriems LITGRID pagal PETA nustatytą tvarką patvirtina apie galimą perdavimo tinklų pralaidumų rezervaciją, sąrašo paskelbimo.
Jei planuojate tapti gaminančiu vartotoju ir įsirengti iki 100 kW galios elektrinę, prijungimo sąlygos ir techniniai sprendiniai galioja 30 kalendorinių dienų.
Prijungimo Sąlygos ir Techniniai Sprendiniai
Prijungimo sąlygas rengiantis inžinierius pagal nustatytas taisykles vertindamas elektrinės prijungimą turi gauti informaciją apie esamus tinklo parametrus, kurie svarbūs elektrinės stabiliam veikimui pvz. vyraujanti maksimali įtampa tinkle.
Tam, kad jūsų elektrinė galėtų generuoti elektros energiją į ESO skirstomąjį tinklą ir generacijos metu būtų išlaikyti tinklo standartuose apibrėžti tinklo kokybės parametrai (įtampos nuostoliai), ESO inžinieriai turi tiksliai suskaičiuoti, kokie tinklo parametrai bus po jūsų elektrinės prijungimo, kai ji generuos maksimalią leistiną generuoti galią į ESO tinklus.
Tiksliems skaičiavimams atlikti reikalingi tikslūs tinklo parametrai, todėl jeigu skirstomojo tinklo vietoje, kur prijungiama jūsų elektrinė nėra įrengta jokių tinklo parametrus nuskaitančių prietaisų, kurių duomenis būtų galima surinkti ir išanalizuoti, tenka įrengti tinklo kokybės analizatorius ir fiksuoti tinklo parametrų duomenis. Tokiu atveju sąlygų parengimas užtruks, kol bus išanalizuoti tinklo parametrų duomenys.
Pažymime, kad natūrinius matavimus įprastai tenka atlikti mažai daliai Klientų (~7%). Klientus, kurių objektams reikia atlikti natūrinius matavimus, informuojame paraiškoje nurodytu el. paštu. Dėl didelio paraiškų skaičiaus matavimų negalime atlikti visur vienu metu, todėl susidaro eilė ir paprastai matavimo duomenų tenka palaukti iki 30 kalendorinių dienų.
Gavę duomenis ESO inžinieriai atlieka tikslius skaičiavimus ir nustato ar jūsų ir kitų asmenų elektrinės galės sklandžiai, neatsijunginėdamos, tiekti visą savo pagaminamą elektros energiją į skirstomąjį tinklą. Jeigu po skaičiavimų atlikimo negalime priimti visos jūsų elektrinėje sugeneruotos galios į ESO tinklą, ESO inžinieriai susisiekia su jumis ir informuoja kokią didžiausią galią galime priimti nerekonstruojant tinklo.
Prijungimo sąlygos ir techninis projektas nėra perleidžiami kitam asmeniui, išskyrus atvejus, kai tinklų naudotojui, kuris yra juridinis asmuo, yra iškeliama bankroto ar restruktūrizavimo byla, jis yra pertvarkomas, pasibaigia (likviduojamas ar reorganizuojamas) ar tinklų naudotojas, kuris yra fizinis asmuo, miršta.
Prijungimo sąlygos ir techninis projektas taip pat nėra perleidžiami jungtinės veiklos partneriams, jeigu tinklų naudotojai yra jungtinės veiklos sutarties pagrindu veikiantys jungtinės veiklos partneriai, tačiau tai nedraudžia vystyti elektrinės ar kaupimo įrenginio jungtinės veiklos partneriams, kai jungtinės veiklos sutartis buvo pateikta kartu su prašymu gauti prijungimo sąlygas.
Neatsižvelgiant į paraiškų eilę elektros tinklų pralaidumai gali būti suteikiami (perleidžiami) tam pačiam tinklų naudotojui, kuriam yra išduotos prijungimo sąlygos, tam pačiam generacijos šaltiniui tame pačiame 110 kV perdavimo elektros tinklų ruože kitame prijungimo taške, jei prijungiant elektrinę ar energijos kaupimo įrenginį šiame naujame prijungimo taške nesikeičia techniniai sprendiniai, susiję su perdavimo elektros tinklų techniniais pajėgumais bei vidutinės įtampos elektros tinklų plėtra, nėra suderintas projektas ir nesikeičia prioritetinė grupė.
Skirstomasis tinklas įrengtas taip, kad užtikrinti vartotojams leistinos naudoti galios patiekimą. Atsižvelgiant į tai, kad elektros energijos vartotojų naudojamos galios yra skaičiuojamos su tikimybiniu apkrovos koeficientu t.y. tikimybė, kad vienu metu visi vartotojai naudos maksimalią turimą galią yra maža ir ji yra apskaičiuota Lietuvos Respublikos energetikos ministerijos skaičiuojamųjų apkrovų metodikoje.
Pavyzdys: 100 vartotojų paprašius suteikti po 10 kW leistinos naudoti galios viename susijusiame tinklo taške (ta pati transformatorinė ar linija) tinklas būtų įrengiamas ne 1000 kW, o 300 kW, nes būtų pritaikytas tikimybinis skirstomojo tinklo apkrovos koeficientas 0.3. Tuo tarpu tiems patiems 100 vartotojų įsirengus elektrines po 10 kW generuojamos galios, būtų laiko momentų kai visos elektrinės veiktų pilna 1000 kW galia, tokiu atveju elektrinėms tikimybinis tinklo apkrovos koeficientas lygus 1. Atitinkamai tai reiškia, kad norint generuoti 1000 kW bus reikalinga tinklo rekonstrukcija, kitų atveju pagal pateiktą pavyzdį elektrines galės įsirengti tik 30 proc.
Projekto parengimo trukmė priklauso nuo jūsų pasirinkto rangovo užimtumo, tačiau įprastai projektuotojai jį paruošia per 40 k. d. Jei prijungimo sąlygų rengimo etape paaiškėja, kad reikalingas projektas, projektuotoją turite pasamdyti patys.
Pasinaudojus šia galimybe, galėsite įsirengti norimos galios saulės elektrinę, tačiau keitiklyje (inverteryje) turėsite apriboti generaciją į ESO tinklą iki 1 kW. Tuo turi pasirūpinti rangovas, kuris įrengs saulės elektrinę.
| Parametras | Apibrėžimas |
|---|---|
| Elektrinės įrengtoji galia | Elektrinę sudarančių įrenginių aktyviųjų vardinių galių suma |
| Elektrinės keitiklio galia | Keitiklio (-ių) aktyvioji galia |
| Elektrinės leistina generuoti galia | Galia, kurią pageidaujate atiduoti į ESO tinklą |
| Didžiausias pajėgumas Pmax | Didžiausia ilgalaikė aktyvioji galia, kurią gali užtikrinti įrenginys |
APVA Parama
Atkreipiame dėmesį, kad aplinkos projektų valdymo agentūra planuoja skelbti paramos kvietimą gyventojams, norintiems įsirengti ne mažesnę nei 5 kW galios saulės elektrinę ir ne mažesnį nei 10 kWh talpos elektros energijos kaupimo įrenginį su ne didesne kaip 1 kW leistina generuoti į tinklą galia. Detalesnė informacija apie paramos priemonę skelbiama APVA svetainėje.
Darbus pradedame vykdyti, kai gaunama įmoka, pasirašoma prijungimo paslaugos sutartis (apmokėjimas lygu sutarties pasirašymui) ir visi reikalingi dokumentai.
Remiantis teisės aktais, kai įrengiamos elektrinės galia iki 100 kW, tiek ESO, tiek Klientas darbus turi atlikti per 6 mėn. nuo prijungimo sutarties pasirašymo. Jeigu nėra reikalinga rengti projekto, ESO darbus paprastai atlieka per 25 - 40 dienų, jeigu projektavimas buvo reikalingas - darbus ESO atlieka per 85 - 100 dienų.
Sutarties sąlygose numatyta, kad Preliminari prijungimo paslaugos įmoka perskaičiuojama, kai Sutarties galiojimo metu įgyvendinant Prijungimo paslaugos projektą paaiškėja, kad į Prijungimo paslaugos sąmatą nėra įskaičiuotos visos išlaidos ir sąnaudos projektui įgyvendinti arba šios išlaidos ir (ar) sąnaudos apskaičiuotos neteisingai ir dėl to padidėja arba sumažėja projekto įgyvendinimo kaina.
Po sutarties apmokėjimo / patvirtinimo, vartotojo siekiančio tapti gaminančiu vartotoju objekte elektros skaitiklį pakeisime į išmanųjį, tačiau kol kas apskaita nebus pritaikyta generuojamos galios apskaitymui.
Nuosavybės ribų aktą ir skaitiklio perprogramavimą dažniausiai atliekame per 5 d. d., jei ESO tinklo rekonstravimo darbai jau baigti veiksmų imsimės nedelsiant, kai tik gausime elektrinės įrengimą patvirtinančius dokumentus ir juos patvirtinsime.
Prašymas dėl finansavimo sąlygų keitimo - atsisiųsti Word (užpildyta forma teikiama kartu su mokėjimo prašymo dokumentais tais atvejais, kai norima pakeisti finansavimo sąlygas, mažinant finansavimo sumą).
*Atkreipiame dėmesį, kad su avanso prašymu turi būti pateiktas avanso poreikio pagrindimo dokumentas, t. y. pasirašyta sutartis su rangovu, paslaugų arba prekių tiekėju dėl įrangos įsigijimo/montavimo, kuriame numatyta avansinio mokėjimo galimybė. Pagrindimo dokumente turi būti informacija apie įrengiamą saulės elektrinę, kuri leistų LEA įsitikinti, kad JP projektas pradėtas įgyvendinti tinkamu laiku, laikantis LEA rašte dėl paraiškos patvirtinimo nurodytų finansavimo sąlygų ir susijusių teisės aktų, taip pat užtikrintų, kad pagal pagrindimo dokumento duomenis galima paskaičiuoti avanso sumą. Prašymas su dokumentais teikiamas el. paštu.
Paramos galimybės:
- Labai mažoms ir mažoms įmonėms (toliau - LMMĮ) ir ūkininkams, atitinkantiems LMMĮ statusą, saulės elektrinių įrengimas iki 500 kW (kai finansuojamoji dalis iki 35 proc.)
- Labai mažoms, mažoms ir vidutinėms įmonėms (toliau - MVĮ), ūkininkams atitinkantiems MVĮ statusą, Atsinaujinančių išteklių energijos bendrijoms (toliau - AIEB), Piliečių energetikos bendrijoms (toliau - PEB) ir pelno nesiekiantiems juridiniams asmenims, siekiantiems įgyti AIEB ar PEB statusą, kai dalininkais nėra didelės įmonės ir kai bent vienas dalininkas yra MVĮ arba ūkininkas, atitinkantis MVĮ statusą, saulės elektrinių įrengimas iki 500 kW (kai finansuojamoji dalis 35 proc.)
- Atsinaujinančių išteklių energijos bendrijos (toliau - AIEB), Piliečių energetikos bendrijos (toliau - PEB) ir pelno nesiekiantys juridiniai asmenys, siekiantys įgyti AIEB ar PEB statusą, saulės elektrinių įrengimas iki 500 kW (kai finansuojamoji dalis 45 proc.)
- Privatieji juridiniai asmenys: labai mažos, mažos, vidutinės, didelės įmonės ir ūkininkai, saulės elektrinių įrengimas iki 500 kW (kai finansuojamoji dalis 35 proc.)
Pareiškėjas (vykdytojas) turi įsirengti saulės elektrinę ir pateikti mokėjimo prašymą iki 2026 m. Mokėjimo prašymas (MP) gali būti teikiamas tik gavus LEA sprendimą dėl paraiškos patvirtinimo ir finansavimo skyrimo, per el. paštą.
SVARBU! Jeigu VERT įrenginių techninės būklės patikrinimo pažyma pateikiama su išimtimi (pastaba) atitikti visus reikalavimus per nustatytą terminą ar pateikiami 4.3.2 ir 4.3.3 papunkčiuose nurodyti dokumentai, JP projekto vykdytojas, iki VERT įrenginių techninės būklės patikrinimo pažymoje su išimtimi (pastaba) nurodyto termino atitikti visus reikalavimus pabaigos, el. paštu turi pateikti dokumentus, įrodančius įsipareigojimų įvykdymą.
AMP nurodomos sumos viršija 30 proc. Neteisingai užpildoma MP forma (teikiama projektų vykdytojų, pateikusių paraiškas nuo 2024-03-06 iki 2024-07-16): pasirenkama ne to kvietimo MP forma, MP formoje įrašomas neteisingas JP projekto numeris, nenurodomos soc. Kai įmonė turi internetinę svetainę ir soc. tinklų paskyrą, projektas viešinamas tik soc. tinkluose.
Saulės elektrinės prijungimas prie ESO tinklų - patarimas nepermokėti
